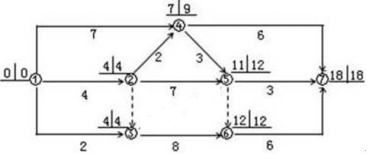

某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )
admin
2022-08-02
79
问题
某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示,图中表明( )。
A.工作1—3为关键工作B.工作2—4的总时差为2C.工作2—5的总时差为1D.工作3—6为关键工作E.工作5—7的自由时差为4
选项
A.工作1—3为关键工作
B.工作2—4的总时差为2
C.工作2—5的总时差为1
D.工作3—6为关键工作
E.工作5—7的自由时差为4
答案
CDE
解析
本题考查的是双代号网络计划时间参数的计算。选项A错误,工作1-3为非关键工作;选项B错误,工作2-4的总时差=9-4-2=3。
转载请注明原文地址:http://tihaiku.com/jzgc/317444.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
按照建设工程监理制度规定,必须实行建设工程监理的工程范围的有( )。A.国家重点
在投资宏观调控的实现手段中,属于计划指导和信息引导方面的有( )。A.税收 B
就失业类型而言,因劳动者找到适合自己偏好和技能的工作需要一定时间而引起的失业属于
下列各项中,属于生态保护和修复支撑体系重大工程的有( )。A.构建监测监管信息化
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》提出了以
根据《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》,到
从职能部门、地方政府以及时间三个维度来看,我国已经构建了比较完善的扶贫战略与政策
到( )年,通过大力实施重要生态系统保护和修复重大工程,全面加强生态保护和修复工
国土空间生态修复和国土综合整治重大工程的确定与时序安排,应优先在( )区域开展。
到( )年,网络化、智能化、服务化、协同化的“互联网+”产业生态体系基本完善。A
随机试题
Directions:Forthispart,youareallowed30minutestowritealetterapplying
A.quiteB.mountainousC.disadvantagesD.by
February14isValentine’sDay.Althoughitiscelebratedasalovers’holid
Tsunamis[A]UpuntilDecemberof2004,thephenomenonoftsunamiwasnot
[originaltext]Manysufferfromshyness.Inordertogiveotherpeopleacha
“福州三宝”是指( )。A.福州软木画 B.寿山石雕 C.脱胎漆器 D.
2018年9月20日,甲公司因出售质量不合格的产品而被乙公司起诉。至2018年1
下列选项中,不属于合规文化特点的是()。A.合规文化是银行的自身需求 B.合
某沪市B股要发放现金红利,其公告刊登日为3月12日,则其权益登记日和现金红利发放
A.牙槽嵴顶 B.除硬区外的腭部 C.下颌磨牙后垫区 D.切牙乳突 E.
最新回复
(
0
)
