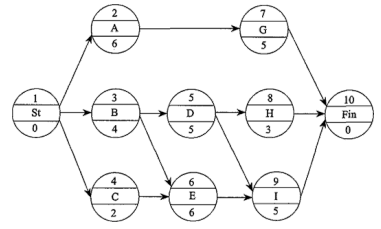

某分部工程的单代号网络计划如下图所示(时间单位:d),正确的有( )。
A.有两条关键线路B.计算工期为15C.工作G的总时差和自由时差均为4D.工作D和I之间的时间间隔为1E.工作H的自由时差为2
选项
A.有两条关键线路
B.计算工期为15
C.工作G的总时差和自由时差均为4
D.工作D和I之间的时间间隔为1
E.工作H的自由时差为2
答案
BCD
解析

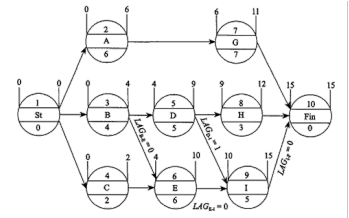

本题的计算过程如下图所示。
由图可知关键线路为B→E→I,只有一条,计算工期为15。故A选项错误,B选项正确。工作G的总时差=0+15-11=4,工作G的自由时差=15-11=4。故C选项正确。工作D和I之间的时间间隔=10-9=1,故D选项正确。工作H的自由时差=15-12=3,故E选项错误。
转载请注明原文地址:http://tihaiku.com/jzgc/317342.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
国家机关、事业单位等依照法律法规规定,按照国务院规定的程序批准,在实施社会公共管
按照建设工程监理制度规定,必须实行建设工程监理的工程范围的有( )。A.国家重点
《法人责任制的暂行规定》明确指出,国有单位经营性基本建设大中型项目在( )必须组
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,长
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄
根据《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》,到
企业事业单位可以自主选择一家商业银行的营业场所开立()办理日常转账结算和现金收付
从职能部门、地方政府以及时间三个维度来看,我国已经构建了比较完善的扶贫战略与政策
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》贯彻落实主
到( )年,通过大力实施重要生态系统保护和修复重大工程,全面加强生态保护和修复工
随机试题
Ofallthewebsites,onethathasattractedattentionrecentlyismyspace,
Animalsreacttothechangingseasonswithchangesinmoodandbehaviorandh
[originaltext]PatriciaReidisnotinher70s,anagewhenmanyAmericansc
TricksoftheTrade[A]Aschildren,wearetaughtthatwork
针对大型IT项目,下列选项中( )是不正确的。A.大型IT项目一般是在需求不十
A.青霉素 B.吗啡 C.去甲肾上腺素 D.β受体激动药 E.地塞米松支
药检室一般常用的常量滴定管容量最小刻度分别为A.25或50ml、0.1ml B
要求在(21±10)℃的水中3分钟即可崩解分散的片剂是A.多层片 B.分散片
由空气传播的致病微生物有A.丁肝病毒 B.丙肝病毒 C.乙肝病毒
关于现金等价物特点的说法,错误的是()。A.期限短 B.流动性强 C.易于转
最新回复
(
0
)
