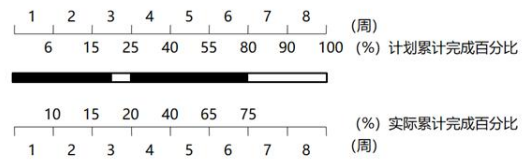

(2020年真题)某工作计划进度和实际进度横道图如下图所示,图中表明的正确信息是( )。
A.前6周连续施工B.第2周进度正常C.第4周末进度正常D.第6周进度正常
选项
A.前6周连续施工
B.第2周进度正常
C.第4周末进度正常
D.第6周进度正常
答案
C
解析
2022/2021版教材P92
本题考查的是横道图比较法。选项A错误,前6周在第3周有中断;选项B错误,第2周的计划进度为15-6=9,实际进度=15-10=5,进度滞后;选项D错误,第6周的计划进度为80-55=25,实际进度=75-65=10,进度滞后。
转载请注明原文地址:http://tihaiku.com/jzgc/316264.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
当经济实际产出明显处于潜在产出水平以上时,就业市场和价格水平分别是()。A.实际
(2012年真题)采购经理指数(PMI)是监测经济运行的先行指标。反映经济运行荣
决定实际产出水平和价格水平的因素是()。A.总需求 B.潜在产出 C.总
当经济实际产出明显处于潜在产出水平以上时,就业市场和价格水平分别是()。A.
(2012年真题)我国实行项目法人责任制的主要目的是( )。 A.建立投资
(2017年真题)能够引起物质资本存量变化的投资活动是( )。A.建造厂房 B
(2012年真题)当经济运行显著处于潜在产出水平以上时,就业状况和价格水平将分别
(2011年真题)经济学关于经济萧条的解释是( )。A.实际产出低于实际需求水平
(2012年真题)在没有超额需求的情况下,生产资料价格和工资上涨过快导致价格总水
(2013年真题)现实市场经济中,市场失灵的情况有( )。A.不完全竞争市场
随机试题
[originaltext]How’sthebookreviewgoing?(A)That’smyfavoriteauthor.(B)Pre
Whatcandogssee?Theanswertothisquestionisdisappointing;dogs【C1】___
PASSAGEFOURAncientGreek.由文中对阿基米德的拉丁引语可推知,他应是古希腊数学家,其实,由常识也可知阿基米德是希腊人,故Ancient
Weather(permit)______,wewillgohikingthedayaftertomorrow.permitting本题考查
Forthispart,youareallowed30minutestowriteanessayonholidayeconomy.
下列会计处理中,符合我国企业会计准则规定的有()。 Ⅰ.资产负债表日,可供出售
本公文属于:() A.解答性批复 B.肯定性批复 C.否定性批复 D
()是把推进计划所必须的各项工作,按其时间顺序和从属关系,用网络形式表示的一种
高程控制点布设的原则有()。A.高程控制测量的各个等级,视需要均可作为测区
预算定额中人工工日消耗量的确定方法包括( )。A.以劳动定额为基础确定 B.以
最新回复
(
0
)
