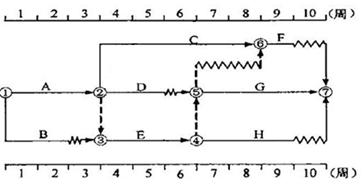

某工程,经总监理工程师批准的施工总进度计划如下图所示,各项工作均按最早开始时间安排且匀速施工。施工过程中,C工作因业主原因,导致拖延1周开工,造成承包人窝工、闲置费用5万元;H工作施工中,因出现异常恶劣的气候,导致机械降效,工期拖延1周,降效造成的损失3万元。不考虑其他情况,下列有关索赔事项表述正确的是( )。
A.监理人应当批准承包人就C工作拖延引起的工期索赔,1周B.监理人应当批准承包人就C工作拖延引起的窝工、闲置费用,5万元C.监理人应当批准承包人就异常恶劣气候条件引起的工期索赔,1周D.监理人应当批准承包人就异常恶劣气候条件引起的费用索赔,3万元
选项
A.监理人应当批准承包人就C工作拖延引起的工期索赔,1周
B.监理人应当批准承包人就C工作拖延引起的窝工、闲置费用,5万元
C.监理人应当批准承包人就异常恶劣气候条件引起的工期索赔,1周
D.监理人应当批准承包人就异常恶劣气候条件引起的费用索赔,3万元
答案
B
解析
2022/2021版教材P186
本题考查的是索赔费用的计算。工作C的总时差为1周,故发包人不予工期索赔,但应当索赔窝工闲置费用5万元;工作H的总时差为1周,故发包人不予工期索赔,且异常恶劣气候条件造成的费用损失,由承包人承担。
转载请注明原文地址:http://tihaiku.com/jzgc/315019.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
政府发展规划的主要内容包括() A.阐述政府的战略意图B.明确政府的工作
党中央指出,“十一五”时期,全党工作的重中之重仍然是() A.解决好“三农
在以下关于国家预算的描述中,错误的是() A.国家预算是政府的财政收支计划
我国政府计划按照法定程序经立法机构审议批准,对社会而言,其基本性质是()的。
“十一五”规划纲要强调,要健全科学民主决策机制,保障公民对政府工作的()
按照我国现行规定,以下工程建设项目中必须进行招标的有() A.大型基础设
下列关于我国规划编制前期工作的表述中,正确的是() A.编制跨省(区、市)区
做好工程咨询工作,对于在投资建设领域贯彻落实科学发展具有的重要作用包括() A
国家为促进城乡协调发展而实施的“千亿元建设工程”是指:“十一五”时期中央投资10
目前我国部分应届大学生毕业后,处于正在寻找工作的状态,这属于() A.摩
随机试题
Theworld’spopulationcontinuestogrow.Therenowareabout4billionofu
Oneofthefirstlessonsthatyoulearnifyouwanttobeapainteristhatitt
[originaltext]TomWilnerisalawyerwhorepresentsthe11Kuwaitisbeinghel
预防子宫脱垂最主要的措施是A.从青少年开始防止习惯性便秘 B.恰当接生,避免产
女性,29岁,妊娠34周,阴道大量流血伴头晕、心慌,胎动减少3小时。妊娠28周,
2016年10月,吴先生年满60岁,从某国企退休。吴先生拥有35年的工龄,退休前
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
某计算机房设置组合分配式七氟丙烷气体灭火系统,最大防护区的灭火剂存储容器数量为6
小丽大学毕业进入甲公司工作,双方签署了3年的劳动合同。小丽从事销售工作。2年后,
下列属于垄断竞争的典型例子的是()。A.电力 B.固定电话业务 C.汽车
最新回复
(
0
)
