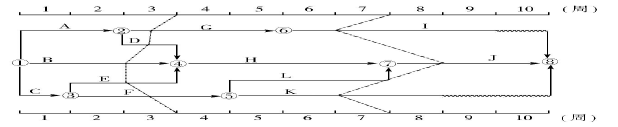

某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。
A.第3周末检查时工作B拖后1周,使总工期延长1周B.第3周末检查时工作F拖后0.5周,但不影响总工期C.第7周末检查时工作I拖后1周,但不影响总工期D.第7周末检查时工作K拖后1周,使总工期延长1周E.第7周末检查时工作J提前1周,总工期预计提前3周
选项
A.第3周末检查时工作B拖后1周,使总工期延长1周
B.第3周末检查时工作F拖后0.5周,但不影响总工期
C.第7周末检查时工作I拖后1周,但不影响总工期
D.第7周末检查时工作K拖后1周,使总工期延长1周
E.第7周末检查时工作J提前1周,总工期预计提前3周
答案
AC
解析
选项A对。工作B在关键线路上,拖后1周,使总工期延长1周。
选项B错。工作F在关键线路上,拖后0.5周,使总工期延长0.5周。
选项C对。工作I拖后1周,但有1周总时差,不影响总工期。
选项D错。工作K拖后1周,但有2周总时差,不影响总工期。
选项E错。工作J提前1周,总工期预计提前1周,而不是3周。
转载请注明原文地址:http://tihaiku.com/jzgc/313090.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
因故中止施工的建筑工程恢复施工时,应当向发证机关报告,中止施工满1年的工程恢复施
根据《建设工程质量管理条例》,工程监理单位转让工程监理业务的,将被处以合同约定监
某城市垃圾分类处理工程的建筑安装工程费为2500万元,设备购置费为1500万元。
下列各类建设工程中,属于《建设工程监理范围和规模标准规定》中规定的必须实行监理的
关于建设工程监理文件资料组卷归档要求的说法,正确的有()。A.案卷厚度应一
下列选项中,属于监理规划中工程造价控制技术措施的有()。A.及时进行计划费
下列选项中,属于总监理工程师负责制原则内涵的有()。A.总监理工程师是工程
下列关于风险自留的表述中,正确的是()。A.风险决策失误可能导致计划性风险
下列建设工程目标动态控制工作中,属于PDCA中计划工作的是()。A.实施工
由于建设工程规模、性质等的不同,应选择适宜的组织结构形式项目监理机构组织结构,以
随机试题
WhyisthewomanvisitingHongkong?[originaltext]F:WhyareyouvisitingHongko
EveryWesterndoctorisrequiredtotaketheHippocraticoath,bywhichthey
[originaltext]W:Iwonderifyoucouldtellmealittlebitaboutyourjobasa
下列不属于安全规章制度的是()。A.技术标准 B.工作标准 C.管理标准
乳腺疾病中,最常见的良性肿瘤是()A.乳房纤维腺瘤 B.乳腺囊肿 C.
普通股票股东行使资产收益权的限制条件包括( )。 Ⅰ.公司对现金的需要 Ⅱ
在专题地图表示方法中,能较好地反映制图区域某些点呈周期性现象的数量特征和变化的方
下列哪些方剂均出自《温病条辨》A.青蒿鳖甲汤 B.甘露消毒丹 C.普济消毒饮
在甲公司的投资计划中,有两个备选方案:X项目原始投资额100万元,期限4年,预计
通常将()作为判断国民经济变化的重要先行指标。A.固定资产投资 B.存货投资
最新回复
(
0
)
