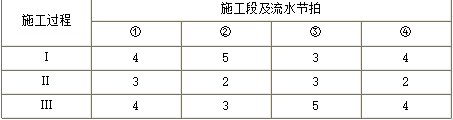

某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施
某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施
admin
2022-08-02
80
问题
某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为( )天。
A.22B.23C.26D.27
选项
A.22
B.23
C.26
D.27
答案
D
解析
考点:流水施工工期的确定。施工过程Ⅰ:4,9,12,16;施工过程Ⅱ:3,5,8,10;施工过程Ⅲ:4,7,12,16。KⅠ,Ⅱ=max{4,6,7,8,-10}=8(天);KⅡ,Ⅲ=max{3,1,1,-2,-16}=3(天)。T=(8+3)+16=27(天)。参见教材P32
转载请注明原文地址:http://tihaiku.com/jzgc/312147.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
(2021年真题)根据《建设工程监理规范》,下列监理工作文件中,需要工程监理单位
(2021年真题)下列工作内容中,属于工程项目建议书内容的是( )。A.比选确
(2018年真题)根据《建设工程安全生产管理条例》,属于施工单位安全责任的有(
(2017年真题)根据《建设工程质量管理条例》,建设工程的保修期,应自( )之日
(2018年真题)根据《建设工程质量管理条例》,关于工程监理单位质量责任和义务的
(2018年真题)根据《建设工程质量管理条例》,建设单位的质量责任和义务有( )
(2018年真题)工程监理单位签订工程监理合同后,组建项目监理机构,严格按法律、
(2018年真题)工程勘察合同属于( )。A.承揽合同 B.技术咨询合同 C
(2017年真题)关于项目监理机构和施工单位协调的说法,正确的是( )。A.总监
(2017年真题)建设单位在办理工程质量监督注册手续时不需提供的资料是( )。A
随机试题
Parentshavealegal______toensurethattheirchildrenareprovidedwitheffi
It’sgoingtorain.Let’s______(收好玩具尽快进屋).putawayallthetoysandgoindoor
IreturnedtoAbuja,thecapitalofNigeria,aftercollegegraduation.Ihad
AlongtimeaidetoPresidentBushwhowroteoccasionalguestcolumnsforhi
信息不被偶然或蓄意地删除、修改、伪造、乱序、重放、插入等破坏的属性指的是()。
矿井用电必须做到“三无、四有、两齐、三全、三坚持”。关于四有,下列表述错误的是(
以下可以参与挂牌公司股票公开转让或定向发行的有()。 Ⅰ注册资本500万元
引起生理性血糖升高的原因不包括下列哪种情况A:见于饭后1~2小时 B:摄入高糖
房地产经营投资的目的不仅是为了()原垫付的投资,而且要盈利。A.增加 B.回
教师的敬业精神包括()、()、()、(),借此提
最新回复
(
0
)
