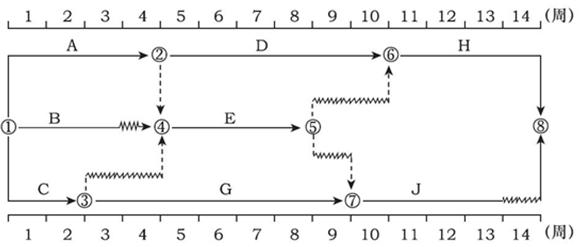

在下图所示的双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。
A.1B.2C.3D.4
选项
A.1
B.2
C.3
D.4
答案
C
解析
考核时标网络计划中时间参数的判定。如果按原计划实行,施工机械闲置时间总共为4周。通过时间参数的计算,工作C的总时差为1周、自由时差为0周,工作E的总时差为2周,工作H的总时差为0周、自由时差为0周。三项工作共用一台机械且必须顺序施工,关键线路为A→D→H,对于工作H不可以提前开始也不可以推迟开始。对于工作C只可以晚开始1周,也就是在第2周开始工作,才不会影响其后工作G、J的完成。这样施工机械在现场最小闲置时间为4-1=3周。参见教材P63。
转载请注明原文地址:http://tihaiku.com/jzgc/309653.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
风险管理计划实施后,对风险的发展必然会产生相应效果的是()。A.风险评估方法
咨询工程师开展咨询业务时,不仅涉及与本公司各方面人员的协同工作,而且经常与客户、
在国外工程咨询公司的服务内容中,除了()之外,其余各阶段工作业主都可能单独委托工
工程咨询公司可为承包商提供全部或绝大部分设计服务工作。如果承包商仅承担施工任务时
在国外工程咨询公司的阶段性服务内容中,各阶段工作业主都可能单独委托工程咨询公司来
工程咨询公司为承包商服务主要有为承包商提供()。A.施工阶段全过程服务 B.全
与施工总承包模式下工程监理委托方式相比,平行承发包模式下工程监理委托方式的优点是
建设工程监理表格体系中,属于施工单位报审、报验用表的有()。A.工程开工报审表
监理工作总结包括()。A.向总监理工程师提交的工作总结 B.向监理单位提交的工
下列选项中,工程设计进度计划的审查内容不包括()。A.计划中各个节点是否存在漏项
随机试题
Whatwasthematterwithyouthismorning?Youlooked______youhadn’tsleptfor
______,Mr.Wellsisscarcelyinsympathywiththeworkingclass.[2005]A、Althoug
ThesecondpopulationmovementintheUnitedStatesbetween1890and1920mainly
Hellenisfondoflightmusic,______herbrotheriskeenonrockandroll.A、when
Thepredictabilityofourmortalityratesissomethingthathaslongpuzzled
与肾性高血压有关的致血压升高的生理活性物质有()。A.血管紧张素Ⅱ B.前列
下列关于邪正斗争决定疾病转归的说法中,错误的是A.邪盛正衰则病进 B.正盛邪衰
以下各项,说法不正确的是()。A.中国戏曲发端于远古时期祭祀神鬼的仪式 B
中央银行垄断货币的发行权,是一国唯一的现钞发行机构,因此被称为()。A.
最新回复
(
0
)
