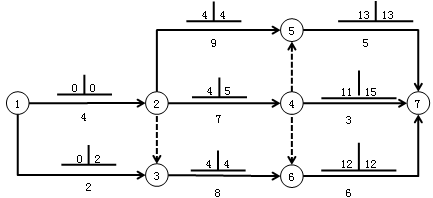

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
A.工作1-3的自由时差为2B.工作2-5为关键工作C.工作2-4的自由时差为1D.工作3-6的总时差为零E.工作4-7为关键工作
选项
A.工作1-3的自由时差为2
B.工作2-5为关键工作
C.工作2-4的自由时差为1
D.工作3-6的总时差为零
E.工作4-7为关键工作
答案
ABD
解析
考核双代号网络计划时间参数的计算。选项C,工作2-4的自由时差为11-4-7=0;选项E,工作4-7为非关键工作。
转载请注明原文地址:http://tihaiku.com/jzgc/309385.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
工程监理文件资料组卷方法及要求中,文字材料按事项、专业顺序排列说法错误的是()。
下列选项中,属于全过程集成化管理服务内容的有()。A.组织设计单位进行工程设计方
关于建设工程档案编制要求和组卷方法的说法,正确的是()。A.文件资料应采用手
下列工程中,其监理文件资料不需移交城建档案管理部门,暂由建设单位保管的有()
根据《建设工程文件归档规范》(GB/T50328-2014),建设单位可选择性归
下列选项中,必须有城建档案管理部门参加的预验收和验收的工程项目有()。A.国家重
下列选项中,不属于建设工程监理文件资料填写依据的是()。A.绩效评价 B.工程
关于工程质量评估报告的说法,正确的是()。A.工程质量评估报告应在正式竣工验收后
下列选项中,编制工程质量评估报告的时间是()。A.分部工程验收合格后 B.工程
下列施工单位报审、报验用表中,需专业监理工程师提出审查意见后,总监理工程师审核签
随机试题
August13th,2014DearSirs,Iamveryhappytoapplyfortheposition
Iremember(see)______yousomewherebefore,butIcan’ttelltheexactplace.h
HaveyoueverbeentoVeniceorreadaboutthewell-knowncity?Whatima
Wewouldliketotakethisopportunitytoexpressoursincere______(appreciate
紧靠防火墙两侧的门、窗洞口之间的最近边缘的水平距离不应小于:[1998-097]
根据(),私募基金管理人通过有限责任公司或股份有限公司形式募集设立公司型私募投
在日常生活当中,我们要关照老年人的行走和坐车安全,特别要防止老年人跌倒,这是因为
以集体共同的目标为游戏中心,有达到目标的方法,活动有严格的组织,小组里有分工,常
我国对自由进出口技术的管理方式是( ). A.自动许可证管理 B.合同登记
大多数肾损伤采取的治疗方法A、肾切除术 B、部分肾切除术 C、肾周引流术
最新回复
(
0
)
