某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表
admin
2022-08-02
59
问题

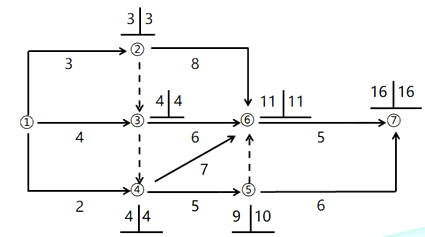

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-4为关键工作B.工作2-6的自由时差为0C.工作3-6为关键工作D.工作4-5的总时差和自由时差相等E.工作5-7的总时差为1
选项
A.工作1-4为关键工作
B.工作2-6的自由时差为0
C.工作3-6为关键工作
D.工作4-5的总时差和自由时差相等
E.工作5-7的总时差为1
答案
BE
解析
关键线路:1-3-4-6-7。选项A,工作1-4不是关键工作;选项C,工作3-6不是关键工作;选项D,工作4-5的总时差为1,自由时差0。
转载请注明原文地址:http://tihaiku.com/jzgc/308854.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
下列选项中,属于工程建设程序的有()。A.策划 B.设计 C.施工 D.投
工程项目在开工建设之前要切实做好各项准备工作,其主要内容不包括()A.征地、拆迁
下列选项中,不属于工程项目在开工建设之前,要切实做好各项准备工作的是()。A.组
需要进行大量土石方工程的铁路工程,以()作为正式开工日期。A.任何一项永久性工程
对于特别重大的政府投资工程,需要实行的是()。A.专家评议制度 B.核准 C
()是投资成果转入生产或使用的标志,也是全面考核工程建设成果、检验设计和施
根据《国务院关于投资体制改革的决定》,对于企业不使用政府资金投资建设的工程,视情
下列选项中,属于工程建设程序中设计紧后程序的是()。A.策划 B.施工 C.
根据《国务院关于投资体制改革的决定》,对于采用资本金注入方式的政府投资工程,政府
工程监理单位在委托监理的工程中拥有一定的管理权限,其原因是()。A.建设单位授权
随机试题
[originaltext]InthissecondappearancebeforetheU.N.CommitteeAgainstT
形象逼真vividimage
对高级语言源程序进行编译的过程可以分为多个阶段,分配寄存器的工作在()阶段进行
1.5岁时,腕骨骨化中心有A.0个 B.1个 C.3个 D.4个 E.5
已知某银行2015年总收入为8000万元,总借款项的借款利息汇总为450万元,其
通货膨胀加速,政府已不易控制,居民对货币的信心逐渐消失,认为物价将日益上涨,纷纷
概化理论认为研究测量必须先研究测验情境关系,构成测验情境关系的是一个测量目标和若
下列情形中,不可以采取借款人自主支付的是()。A:农户生产经营贷款且金额不超过5
“通过各种人力资源管理手段来提高员工的工作满意度、组织承诺度”,这是现代人力资源
年度终了结账时,对有余额的账户,必须编制转账凭证,并据以将其余额结转下年。()
最新回复
(
0
)
