某分部工程有两个施工过程,分为4个施工段组织流水施工,流水节拍分别为3、4、4、
某分部工程有两个施工过程,分为4个施工段组织流水施工,流水节拍分别为3、4、4、
admin
2022-08-02
20
问题
某分部工程有两个施工过程,分为4个施工段组织流水施工,流水节拍分别为3、4、4、5天和4、3、4、5天,则流水步距为()天。A、3B、4C、5D、6
选项
A、3
B、4
C、5
D、6
答案
C
解析

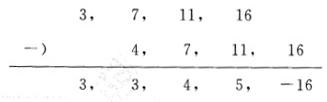

用错位相减取大差法计算,<br>
<br>在差数列中取最大值5,则流水步距为5天。
转载请注明原文地址:http://tihaiku.com/jzgc/305461.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
下列情况,监理工程师有必要编制进度计划的是( )。A.单位工程施工的进度计划
在施工进度控制目标体系中,用来明确各单位工程的开工和交工动用日期,以确保施工总进
为了有效地控制建设工程施工进度,建立施工进度控制目标体系时应( )。A.首先确
为履行设计合同,按期提交施工图设计文件,设计单位应尽量避免“三边”设计,下列不属
监理工程师受业主委托对工程设计进行监理,应实施( )。A.静态控制 B.被动
( )是工程设计的最后一个阶段。A.初步设计 B.技术设计 C.施工图设计
为了优选设计单位,保证工程设计质量,降低设计费用,缩短设计周期,应当通过( )
在建设单位和设计单位签订的建设工程设计合同中要明确设计进度和( )。A.设计图
设计阶段进度控制的意义包括( )。A.设计进度控制是建设工程质量控制的重要内容
( )是施工进度控制的前提,也是设备和材料供应进度控制的前提。A.勘察进度控制
随机试题
CarsareanimportantpartoflifeintheUnitedStates.Withoutacar,most
Itturnsoutyoucansizeuppersonalityjustbylookingataperson’sFaceb
Forthispart,youareallowed30minutestowriteashortessayonthetopicSh
Foryears,nonprofithospitalshaveshiedawayfromquantifyingtheamount
旋转阳极X线管定子的极数一般是A.5 B.4 C.3 D.2 E.1
路面标线涂料白色颜料中性能最好的颜料是()。A.钛白粉(TiO2),又称二
某患者诊断急性原发性肺脓肿,根据痰细菌学检查结果,给予足量青、链霉素,积极支持疗
A.小青龙汤 B.平喘固本汤合补肺丸 C.葶苈大枣泻肺汤合桂枝茯苓丸 D.
2x20年12月31日,甲行政单位财政直接支付指标与当年直接支付实际出数之间的差
(2017年真题)根据《标准设计施工总承包招标文件》中的《合同条款及格式》,承包
最新回复
(
0
)
