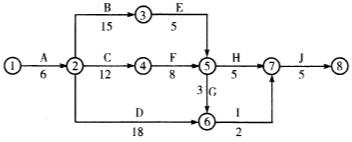

某工程双代号网络计划如下图所示(时间单位:天),其关键线路有()条。
A . 2B . 4C . 3D . 5
选项
A . 2
B . 4
C . 3
D . 5
答案
B
解析
在各条线路中,有一条或几条线路的总时间最长,称为关键路线。本题中,关键线路有4条,即:A—B—E—H—J、A—B—E—G—I—J、A—C—F—H—J、A—C—F—G—I—J,总时间都为最长的36天。
转载请注明原文地址:http://tihaiku.com/jzgc/29784.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
在索赔费用中,延迟付款利息应归入( )。A.分部分项工程量清单费用 B.措施项
某工程由于业主方征地拆迁没有按期完成,监理工程师下令暂停施工一个月,独立承包人除
关于法规变化类合同价款的调整,下列说法正确的是( )。A.不实行招标的工程,一般
下列有关工程量清单缺项引起合同价款调整的表述正确的是( )。A.合同履行期间,由
某工程施工期间,因承包人原因导致工期延误,且在延误期内国家相关政策发生变化,由此
下列关于工程计量方法的描述,正确的是( )。A.凭据法指的是按照发包人提供的凭据
根据清单规范,某建筑公司经投标获得某公路桩基工程的施工任务,工程开工两月后,设计
招标工程采用单价合同,关于单价合同的说法错误的是( )。A.单价优先 B.对双
监理人未在收到承包人提交的工程量报表后的( )天内完成复核的,承包人提交的工程量
下列不属于监理人对工程项目进行计量的是( )。A.工程量清单中的全部项目 B.
随机试题
YOURBUILDINGSERVICE√Wehelppeopleinthispartofthecityby:
Readthistexttakenfromanarticleabouthowtheaccountantsinfluencethedec
壮丽的magnificent
SomepeoplewouldsaythattheEnglishman’shomeisnolongerhiscastle;t
WhyisWellTipmovingtheirconferencefromSeattletoScottsdale?BecauseS
A--freshorderB--portofloadingC--packing
疾跑后突然停止后引起晕厥被称为()。A.直立位低血压 B.重力性休克 C.
一组数据中取不同值的个案次数分布情况的分析方法是( )。A.频数分析 B.频
关于无差异曲线的特点,下列说法错误的是()。A:无差异曲线是由左至右向上弯曲的曲
背景 A公司从承包方B分包某汽车厂涂装车间机电安装工程,合同约定:A公司施工范
最新回复
(
0
)
