某工程网络计划见图Q3-1,计划工期16个月。当计划实施到第4个月末时检查发现,工作B已经完成,工作A尚需3个月才能完成。

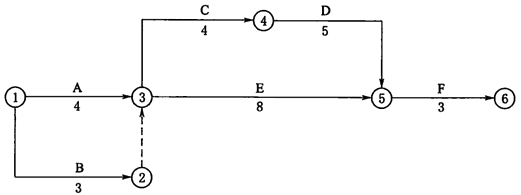

图Q3-1 某工程网络计划图 表Q3-4 各工作的时间-费用关系表
问题: (1)工作A的实际进度拖后对总工期有何影响?为什么? (2)如果工作A的实际进度拖后对总工期产生影响,为保证该工程按原计划工期完成,在不改变工作间逻辑关系的前提下,用费用优化的纯压缩法,给出直接费用增加最少的调整方案,并简要地写出调整过程。各工作的时间-费用关系见表Q3-4。
选项
答案
解析
1.A实际进度拖后3个月,A为关键工作,对总工期影响3个月。
2.缩短C两个月,E一个月,F一个月。
转载请注明原文地址:http://tihaiku.com/jzgc/2720575.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
互联网金融的模式包括()。A.第二方支付 B.P2P网络借贷 C.众筹
人力资源管理的职责主要包括()。A.计划 B.发展 C.调整 D.教育
互联网金融,利用互联网对接金融的资产端-交易端-支付端-资金端,实现渠道网络化是
金融服务实体至少包括()方面的内容。A.支持国家战略性、重大工程 B.
国际货币基金组织先后开发了4种评估系统性风险的定量模型,包括()。A.网络模
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
简述国内推行的全过程工程咨询服务模式包括哪三种?
简述全过程工程咨询的三个服务特征。
随机试题
Inthesecondhalfofeachyear,manypowerfulstormsareborninthetropic
[originaltext]W:Ihaven’tseenyouhereforacoupleofweeks.Haveyoustoppe
SevenWaystoCreateaHappyHouseholdA)Everyfamilyisdifferent,wit
导致控制器主电故障的原因,下列叙述不正确的是()。A.断电 B.线路故障
关于完全垄断市场,下列说法正确的有()。 Ⅰ.完全垄断使稀缺资源得不到良好的配
施工成本管理应从多方面采取措施,具体包括()。A、组织措施 B、技术措施 C
共用题干 SpoiltforChoiceSomeresearchwhi
依据《中华人民共和国城乡规划法》,制定和实施城乡规划,应当遵循城乡统筹、合理布局
制定证券交易的业务规则的机构是证券业协会。()
项目风险管理中,风险等级是根据()评估确定的。A.风险因素发生的概率和风险管理
最新回复
(
0
)
