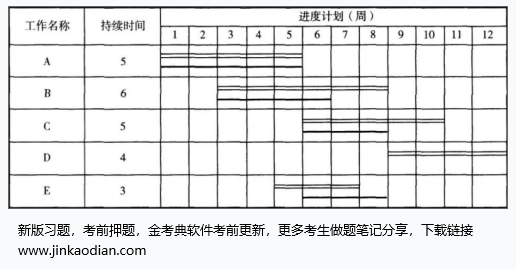

某工程项目的计划进度和截至第8周周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进度),如果各项工作均为匀速进行,则截至第8周末( )
A.工作A已完成B.工作B的实际进度拖后2周C.工作c的实际进度正常D.工作D尚未开始 E.工作E的实际进度正常
选项
A.工作A已完成
B.工作B的实际进度拖后2周
C.工作c的实际进度正常
D.工作D尚未开始
E.工作E的实际进度正常
答案
ABCD
解析
根据题干,截至第8周末,工作A已完成;工作B实际拖延了2周;工作c在截至第8周末时进度正常;工作D没有开始;工作E已完成,但其实际进度拖延了1周。
转载请注明原文地址:http://tihaiku.com/jzgc/2719803.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
某普通住宅项目的建设单位委托招标代理机构,采用公开招标的方式,办理该建设项目的招
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
基础设施工程项目采用PPP模式,政府部门和社会投资人共同出资,总投资六个亿,资本
简述工程监理的三个作用。
简述适用工程总承包的四个条件。
简述工程伦理制度化的四个必要性
简述工程师的工程责任与政府、企业的工程责任不用的三个原因
国际工程承包采用工程总承包,据了解该项目政局不稳定,自然灾害严重,外汇汇率变动大
FIDIC合同基于以((咨询))为核心的管理模式A.项目经理 B.工程师
随机试题
•Readthearticlebelowaboutproblemsofmotivationatwork.•Foreachquesti
CarcrashesaretheleadingcauseofinjuryanddeathamongU.S.children,andt
对于各种管道穿过人防地下室的说法,以下哪项错误?( )A.与人防地下室无关的管
休克时,5~10分钟快速静滴等渗盐水250ml后,如血压升高而中心静脉压不变则提
图3为一学生进行某实验的基本操作步骤,下列相关叙述错误的是()。 A.图中
货币市场基金于2003年底在我国诞生,但是在国外却有很长的历史,根据我国货币市场
应用最广、效果最可靠最有效的灭菌方法是A.燃烧法 B.高压蒸汽灭菌法 C.煮
有载调压变压器并列运行时,其调压操作应轮流逐级或()进行。逐相
下列有关在审计报告中增加强调事项段的表述中,错误的是()。A.如果在审计报告中
某混合式电站在河道上筑拦河大坝,发电引水渠10km长,大坝至电站厂房间原河道两岸
最新回复
(
0
)
