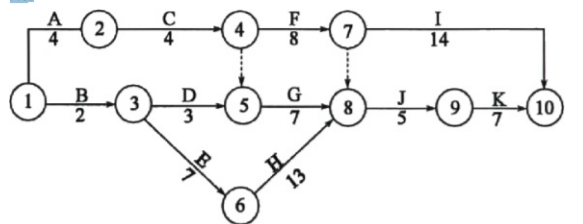

某公路工程项目分项工程网络图如下,第12天晚上检查时发现F、G、H工序分别还需3天、6天、12天才能完成。
问题:1.计算下列网络图的节点时间参数,并确定关键线路。2.评价F、G、H工序进度提前或延误天数。3.如果上述结果是非承包人责任,对承包人的延期申请应批几天?4.如果由于承包人的原因或责任,致使工期延误,监理工程师签发指令要求承包人采取组织措施和技术措施加快施工进度。这里所指的组织措施和技术措施包括哪些内容?采取上述措施所发生的费用如何处理?
选项
答案
解析

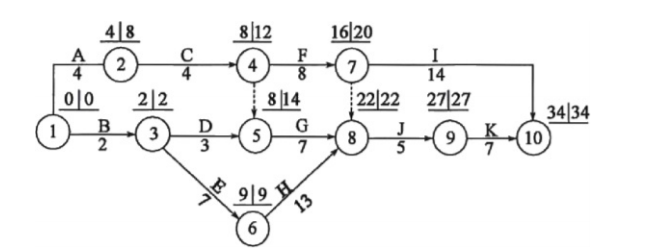

1.先求节点时间参数,如下图。关键线路为:①-③-⑥-⑧-⑨-⑩。2.评价各工序进度情况:F延误=12+3-16=-1 提前1天;G延误=12+6-15=3 延误3天;H延误=12+12-22=2 延误2天。3.F提前1天,不存在延期问题。G延误3天,不在关键线路上,且不大于总时差,不影响总工期。H延误2天,在关键线路上,影响总工期延长2天。因此,对承包人的延期申请应批2天。
4.组织措施包括:(1)组织增加机械设备和劳力。(2)调换素质较高的人员进场,加强施工现场管理。(3)增加每天施工时间,但需上报监理工程师批准。技术措施包括:(1)改进施工技术、缩短工艺时间。(2)采用性能先进的施工机械。(3)将顺序作业法改为流水作业法或平行作业法。采取上述措施所发生的费用全部由承包人承担。因为是承包人的原因导致工期延误,监理工程师的指令,是促使承包人履行合同义务。
转载请注明原文地址:http://tihaiku.com/jzgc/2718602.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
某厂生产甲产品经两道工序制成。其在产品成本资料如下:原材料在开始生产时一次投入。
为增加投资者的收益和地方财政收入,不少地方纷纷提高高速公路的收费标准,结果车流量
税务所进行例行检查,发现王某发票存在缺少存根联、存根联被涂改等情形,于是扣留发票
某县塑料制品厂(增值税一般纳税人)2012年经营情况如下:全年销售(营业)收入
某县塑料制品厂(增值税一般纳税人)2012年经营情况如下:全年销售(营业)收入
某市卷烟生产企业为增值税一般纳税人,2014年6月生产经营情况如下:
某税务所在2010年6月12日实施检查中,发现某个体商店2010
某工业企业为居民企业,2011年发生经营业务如下: 全年取得产品销售收入为
某基层税务所2010年8月15日在实施税务检查中发现,辖区内大众饭店(系
为增加投资者的收益和地方财政收入,不少地方纷纷提高高速公路的收费标准,结果车流量
随机试题
【B1】[br]【B5】A、theB、otherC、someD、aA空白处后risk为名词,后接介词短语ofdeath作定语,因此risk应该是特
随着中国经济飞速发展,新型社区纷纷涌现,社区建设的内容正发生着变化。这就给社区社
疼痛不剧烈,可以忍受,绵绵不休。是A.重痛 B.空痛 C.酸痛 D.隐痛
贫血患者,血片中红细胞大小不等,中心淡染,血清转铁蛋白饱和度14%,最可能的诊断
竞争;淘汰A.惊吓;失色 B.疏忽;失算 C.亏损;失信 D.
下列说法错误的是() A.广义的反思包括对课前设计的反思、教学过程的反思
根据《基金会管理条例》,下列基金会存在的情形中,符合规定的是()A.某地方性公募
关于净现值的说法,正确的是()。A:同一项目的净现值随着折现率的增大而减小
甲公司为增值税一般纳税人,主要从事高档化妆品的生产和销售业务。2019年9月
(2020年真题)工程项目的“计划成本偏差”等于()。A.施工图预算成本-责任
最新回复
(
0
)
