计算下面网络图的时间参数,确定关键线路。按此计划施工,15天后检查计划执行情况
计算下面网络图的时间参数,确定关键线路。按此计划施工,15天后检查计划执行情况
最全题库
2022-08-02
78
问题
计算下面网络图的时间参数,确定关键线路。按此计划施工,15天后检查计划执行情况,发现A工作还需4天,D工作还需8天,E工作还需10天。照这样下去,工程能否按时完工?如不能,应如何调整?
选项
答案
解析

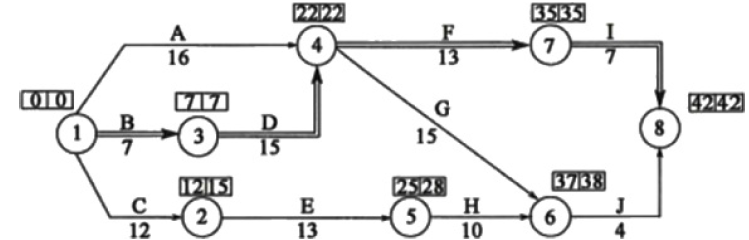

1. 计算

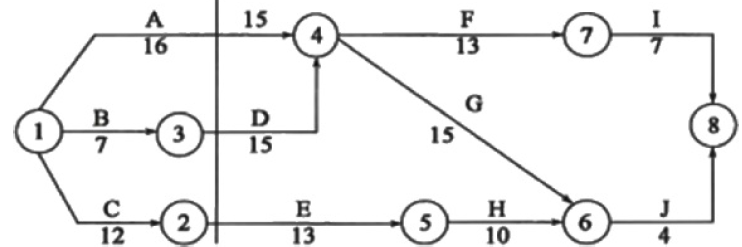

2. 绘制实际进度前锋线
由于关键工作D延误了1天,照此下去,总工期将延长1天,因此应将其或其后续工作压缩1天。A工作有较大的时差,可不用调整。
转载请注明原文地址:http://tihaiku.com/jzgc/2718502.html
本试题收录于:
监理案例分析交通工程题库监理工程师分类
监理案例分析交通工程
监理工程师
相关试题推荐
在对某企业1月份纳税情况进行检查时,发现该月份材料成本差异率较低,为-2.8
实物检查的项目主要有哪些?
2010年8月,税务机关对某公司进行纳税检查时发现下列问题:(1)从一些个
税务所进行例行检查,发现王某发票存在缺少存根联、存根联被涂改等情形,于是扣留发票
某基层税务所2010年8月15日在实施税务检查中发现,辖区内大众饭店(系
绩效评价框架体系包括( )。A.年度绩效计划 B.提交绩效报告 C.
新修订的《预算法》适度准予地方政府举借债务。举借的债务应当有偿还计划和稳定的偿还
关于政府非税收入的监督检查机制说法错误的是()A.为了确保政府非税收入管理规定的
若一个企业账簿资料较乱,在对该企业进行检查中,适宜采用的方法为()。A.
关于增值税的纳税义务发生时间和纳税地点的说法,正确的有()。A.纳税人发生视同
随机试题
______hisseemingrebellionagainstmiddle-classvalues,heremainsessentially
WriteonANSWERSHEETTWOanoteofabout50~60wordsbasedonthefollowing
BlackBerrymakerResearchinMotion(RIM)hascomebottomofalistofthew
Amanis48yearsold.Heaskstheothermanhowoldheis.Theothermananswer
A.因为换路,要产生过渡过程 B.因为有储能元件,又发生换路,因而产生过渡过程
以下属于路基工程的分部工程的有()A.排水工程 B.路肩工程 C.涵洞
胸痹的病机,总属A、气血失和 B、寒热错杂 C、气血两虚 D、本虚标实
肺称“华盖”,是因为A:易受邪侵 B:不耐寒侵 C:不耐热侵 D:不耐燥湿
我国工业上俗称的“烧碱”是指( )。A.碳酸钠 B.碳酸氢钠 C.
静态式炉窑砌筑的施工程序与动态炉窑不同之处( )。A.必须进行无负荷试运转 B
最新回复
(
0
)
