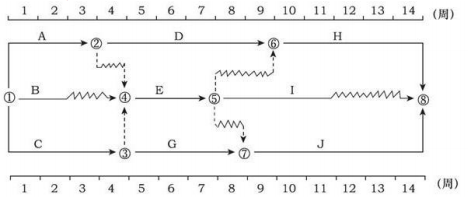

某工程双代号时标网络计划如下图所示,其中工作E的总时差为( )周。
A.0B.1C.2D.3
选项
A.0
B.1
C.2
D.3
答案
B
解析
本题考查的是时间坐标网络计划。工作的总时差:
(1)以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;
(2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。据此计算,工作E对应上述第(2)种情形,工作H的总时差为0周,工作J的总时差为0周,工作I的总时差为3周,所以工作E的总时差为min{0+2,3+0,0+1}=1(周)。
转载请注明原文地址:http://tihaiku.com/jzgc/2717444.html
本试题收录于:
目标控制交通工程题库监理工程师分类
目标控制交通工程
监理工程师
相关试题推荐
试述科学、可靠的人力资源规划工作对于组织的意义。
员工对工作不满的表达方式有哪些?
试述员工工作满意度调查的步骤。
甲市的建筑工程设计公司成立二十多年来,创造了许多的辉煌业绩,形成了特别看重资历的
谈谈马斯洛需要层次理论对实际工作的启发。
(一) 某企业为了激励员工,公司董事会决定实行员工持股计划。在此制度激励下,员
某企业项目经理老苗近来工作非常繁忙,直到提交年终绩效考核结果的截止时间前,才仓促
弱电工程师小李在一家高科技企业上班。一天小李收到公司人力资源部的邮件,说他上月考
A企业成立已经有几年了,成立初期,企业的员工工作热情高涨,积极性高,可是,最近员
简述工作样本测试的优缺点。
随机试题
我们要积极推进结构性改革尤其是供给侧结构性改革。中国经济发展面临的结构性矛盾,供给和需求两侧都有,主要在供给侧。我们要用改革的办法推进结构调整,减少无效和
TodayIwanttomakesomesuggestionsabouttakingnotesfromlectures.It’s
[originaltext]LenovoGrouphasagreedtopayUS$1.25billionforIBM’sper
Idon’tknowhim,butitis______thatheisawarm-heartedperson.A、talkedB、s
FillingintheInsuranceGapforAdultChildrenA)TamarZaidenwe
产生投资偏差的原因中,属于施工原因的是( )。A.组织管理不当 B.设计标淮
护士在向慢性胃炎患者进行健康宣教,其中不应该包括下列哪项A.养成良好饮食习惯
患者,男,20岁,儿时患过百日咳,自幼咳嗽、咳痰,经常于感冒后加重,咳大量黄脓痰
该省2009-2013年GDP的年平均增长率约为:() A.17.6%
根据《建设工程安全生产管理条例》,关于意外伤害保险的说法,正确的是()。A.意外
最新回复
(
0
)
