业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投
业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投
最全题库
2022-08-02
33
问题

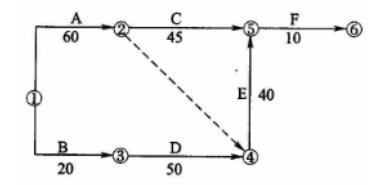

业主与承包商签订了某生产线的安装调试总价合同,合同工期120天。据估计该生产线投产后,业主每天可获利润1.0万元,故设备监理服务合同约定,如设备监理单位的合理化建议可使项目提前竣工,业主按因提前竣工所获利润的20%奖励设备监理单位。承包商在规定时间向总监理工程师提交了该工程项目网络进度计划(见下图)。

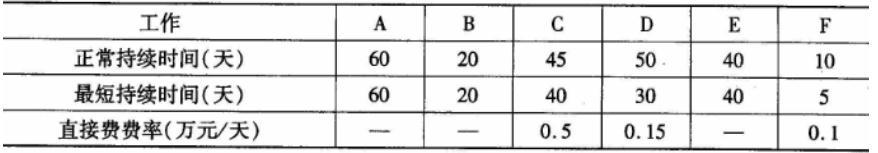

工程项目网络进度计划(时间单位:天) 项目监理机构调查分析发现,以承包商的现有能力和资源,该进度计划可以进行优化,遂向业主提出要求承包商对进度计划进行优化的建议。业主通过与承包商协商,承包商同意对网络计划进行工期一费用优化,以使各方受益。各工作持续时间及直接费费率见下表。 工作持续时间和直接费费率表
该项目按照调整后的工程总费用最低的工期竣工后,设备监理单位请求业主兑现合同中约定的奖励,遭业主拒绝。业主表示,自己付给承包商的工程款并未减少,设备监理单位的建议只是使承包商受益,设备监理单位应向承包商要求奖励。 问题:业主拒绝奖励设备监理单位的做法是否妥当,并说明理由。
选项
业主拒绝奖励设备监理单位的做法是否妥当,并说明理由。
答案
解析
业主的做法不妥。因设备监理单位的建议,承包商才调整计划并提前竣工,根据监理合同约定应给设备监理单位奖励。
转载请注明原文地址:http://tihaiku.com/jzgc/2540318.html
本试题收录于:
设备监理综合实务与案例分析题库设备监理师分类
设备监理综合实务与案例分析
设备监理师
相关试题推荐
RLC串联弦交流一端口电路中,调试的各元件的电压为 则,串联电路的
2009年中国合同能源管理(EPC)项目投资从2008年的116.7
2009年中国合同能源管理(EPC)项目投资从2008年的116.7
2009年中国合同能源管理(EPC)项目投资从2008年的116.7
2009年中国合同能源管理(EPC)项目投资从2008年的116.70亿元增长
某750kV变电站调试期间,运行人员观察到站内电压己接近720kV,此时为
私自超过合同约定的容量用电的,除应拆除私增容设备外,属于两部制电价的用户,应补交
表1 某市证券行业主要经济数据 表2 某市保险行业主要经济数据 20
表1 某市证券行业主要经济数据 表2 某市保险行业主要经济数据 能够
甲企业与工人签订了3年期的劳动合同,约定3年内按现行工资水平给付工资。合同签订后
随机试题
Managerswhothinkthatstrongenvironmentalperformancewill(i)______theircom
[originaltext]W:Whataday!I’mexhausted.M:Well,it’snotoveryet.W:Yeah
某尾矿库全库容5000万m3,坝高50m,则该尾矿库等别为()。A.一等 B
除( )外,下列为蔬菜中维生素C含量的一般规律。A.代谢旺盛的叶菜类含量高
在商业助学贷款中,当借款人和自然人保证人的工作单位及通讯方式发生变更时,借款人应
某人造地球卫星因受高空稀薄气体的阻力作用,绕地球运转的轨道会慢慢改变,每次测量中
某幼儿园最近一段时间把“汽车”作为课程内容的主线来组织教育教学活动,该活动形式是
密西根模式中描述领导行为的维度不包括()。A.生产取向 B.绩效取向
根据九部委发布的《标准设计合同》,合同附件格式包括( )。A.合同协议书 B
为保障公民临床急救用血的需要,国家提倡并指导择期手术的患者() A.率先献血
最新回复
(
0
)
