A.在第5周末工作C进度尚有总时差1周 B.在第5周末工作E进度拖后且影响工期
A.在第5周末工作C进度尚有总时差1周 B.在第5周末工作E进度拖后且影响工期
练习题库
2022-08-02
53

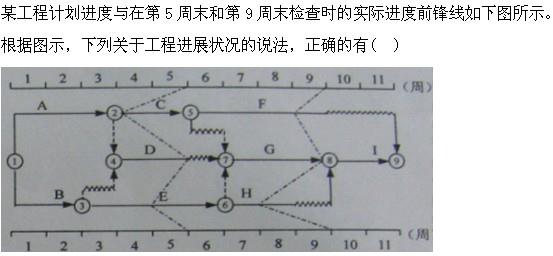

问题
A.在第5周末工作C进度尚有总时差1周B.在第5周末工作E进度拖后且影响工期1周C.在第9周末整体工程进度拖后1周D.在第9周末工作F尚有时差2周E.在第9周末工作H进度拖后,影响工作1周
选项
A.在第5周末工作C进度尚有总时差1周
B.在第5周末工作E进度拖后且影响工期1周
C.在第9周末整体工程进度拖后1周
D.在第9周末工作F尚有时差2周
E.在第9周末工作H进度拖后,影响工作1周
答案
BE
解析
工作C原有总时差1周,第5周末工作C进度拖后2周,尚有总时差-1周;工作E为关键工作,第5周末工作E进度拖后1周,预计影响工期1周;工作F原有总时差2周,第9周末工作F拖后1周,尚有时差1周;工作H原有总时差1周,第9周末工作F拖后2周,尚有时差-1周,预计影响工期1周。
转载请注明原文地址:http://tihaiku.com/jzgc/2540184.html
本试题收录于:
设备监理质量和投资和进度控制题库设备监理师分类
设备监理质量和投资和进度控制
设备监理师
相关试题推荐
电气一次设备根据工作要求和他们的作用,按照一定顺序连接起来而构成的电路称为(
如图下列描述不正确的是()。 A.QF1用以正常工作时投切该回路及故障时切
抽水蓄能电站的机组具有“水轮机,发电机”和“电动机水泵”两种可逆的工作方
选择高压电器时,须按照正常工作条件进行选择,并按短路条件进行()校验。A.热稳
下列哪些因素可能会影响距离保护的正确动作?()A.电力系统振荡 B.短路电流
均匀传输线在直流情况下其特性阻抗是纯R,在工作频率较高时特性阻抗也是纯电阻。(
过流保护采用低压起动时,低压继电器的起动电压应小于()。A.正常工作最低电压
选择限流电抗器时,正确的要求是()。A.额定电流按持续工作电流 B.正常工
单侧电源供电系统点的过渡电阻对距离保护的影响是()。A.测量电阻变小,保护范围
对变压器纵绝缘影响最大的是()。A.波前电阻 B.波尾电阻 C.波前电容
随机试题
Didyoueverhavesomeone’snameonthetipofyourtongueandyetyouwere
求积分;。
A.应减速观察水情,然后加速行驶通过 B.应停车查明水情,确认安全后,低速通过
关于中国共产党党史,下列说法正确的是()。A、中国共产党第一次全国代表大会
宫颈癌超越宫颈累及阴道已达下1/3,无宫旁浸润,按FIGO2009的临床分期,应
金融机构临时冻结资金不得超过()小时。A:24 B:36 C:48
(2013中) 甲公司是一家高新技术企业,2012年末,公司的股权资本为3
共用题干 ThingstoKnowabouttheUK1.From
男,27岁。右腰部撞伤2小时,局部疼痛、肿胀,有淡红色血尿,诊断为右肾挫伤,采用
设计概算编制依据的审查不包括()。A.定额指标的审查 B.合法性审查 C.
最新回复
(
0
)
