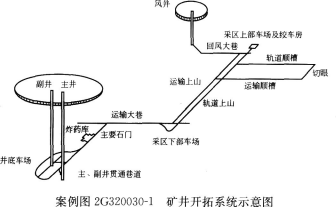

1.背景 某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿
1.背景 某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿
admin
2022-08-02
98
问题
1.背景某矿井开拓系统如案例图2G320030-1所示。一施工单位承担了该矿井的施工任务,施工方案采用对头掘进。主井先开工,计划主、副井同时到底后短路贯通,然后主井临时改绞、副井永久装备,副井交付使用后主井进行永久装备。井下施工不间断向采区方向推进。风井方向施工在到底后也进行改绞,然后掘进采区巷道。主副井与风井贯通后,立即开展采区顺槽和切眼的施工,同时平行进行采区设备的安装和试运转。
2.问题(1)该矿井的施工方案选择是否正确?矿井施工井巷工程关键线路由哪些工序组成?(2)主、副井与风井在何处贯通比较合适?为什么?(3)若主井井筒施工工期出现延误,是否耽误建井工期?(4)若运输上山施工工期出现延误,是否耽误建井工期?
选项
答案
解析
(1)该矿井的施工方案选择正确。由于本矿井风井与主副井不在一起,具备对头掘进的条件,组织对头掘进有利于缩短建井工期,因此应采用对头掘进施工方案。矿井施工井巷工程关键线路工序包括:主井井筒、主井重车线、主要石门、运输大巷、采区下部车场、采区轨道上山、采区上部车场、回风大巷、风井井筒、采区轨道顺槽、切眼等。
(2)主、副井与风井在采区下部车场贯通比较合适。因为贯通点应考虑对头掘进两个方向的施工队伍施工项目工程量基本相同,同时又有利于加快施工速度,如果贯通点选择在运输大巷内,会给风井侧施工带来提升运输等方面的困难,不利于加快施工速度;如果贯通点选择在轨道上山内,风井侧工程量偏少,风井开工时间太晚,同时主、副井侧上山掘进困难。
(3)若主井井筒施工工期出现延误,由于主井井筒施工工序为关键线路上的工序,因此会耽误建井工期。
(4)若运输上山施工工期出现延误,考虑到运输上山不是关键线路上的工序,因此在出现延误时间较短(总时差范围内)时,不会耽误建井工期,但如果延误时间太长而影响采区工程的正常进行,也有可能会耽误建井工期。
转载请注明原文地址:http://tihaiku.com/jzgc/250072.html
本试题收录于:
二建矿业工程实务题库二级建造师分类
二建矿业工程实务
二级建造师
相关试题推荐
下列技术中,属于地下水污染水力控制技术的有( )。A.抽水系统控制技术 B.
现有工程检修期间,某敏感点环境噪声背景值为50dB(A),现有工程和扩建工程声源
下列环境影响评价中,在规划或开发建设活动实施后,对环境的实际影响程度进行系统调查
环境风险识别中的生产系统危险性识别不包括( )。A.主要生产装置 B.公用工
当危险物质数量与临界量比值Q≥100时,行业及生产工艺M3所对应的工艺系统危险性
基于生态系统和生态因子的( ),项目生态影响预测与评价之前需要明确区域生态系统
声环境影响评价是在噪声源调查分析、背景环境噪声测量和敏感目标调查的基础上,对建设
某项目区基岩为碳酸岩,岩溶暗河系统十分发育,水文地质条件较复杂,地下水评价等级为
下列生态系统平均生物量最大的是( )。A.热带季雨林 B.北方针叶林 C.
(2013年)某污水处理厂生化系统剩余污泥量为150m3/d,含水率99%,经浓
随机试题
[originaltext]W:James,what’syouropinionaboutnuclearenergy?M:Nuclearen
塔机最基本的工作机构是()。A.回转机构 B.变幅机构 C.限位机构
患儿男,13岁,游泳时不幸发生淹溺,救起后,急救人员应该给予患儿首要的救治措施是
根据《证券、期货投资咨询管理暂行办法》,证券投资咨询机构及其投资咨询人员,不得从
根据下列材料,回答 2011年中国对匈牙利出口前10大类商品中,出口额
C第一、二个图形叠加得到第三个图形,遵循相同部分为白,不同部分为黑的规律。
某技术项目预期收益高,开发成功概率低,根据项目地图法,改项目属于()类型项目A.
女性,25岁,乏力、腹胀、消瘦1个半月。查体:心肺未见异常,腹软,肝肋下1cm,
极端损失发生的概率很低,银行不可能也不需要为极端损失准备巨额的资本。( )
在英国的JCT建设工程标准合同体系中,主要通用于()工程A.仿古建筑 B
最新回复
(
0
)
