某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、
某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、
admin
2022-08-02
86
问题

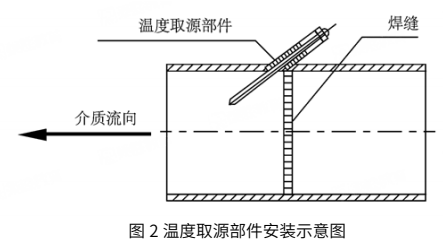

某工程公司采用 EPC 方式承包一供热站安装工程。工程内容包括:换热器、疏水泵、管道、电气及自动化安装等。 工程公司成立采购小组,根据工程施工进度、关键工作和主要设备进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔接。 疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器一起转动,每转 90°测量一次,并记录 5个位置的径向位移值和位于同一直径两端测点的轴向位移值。 为加强施工现场的安全管理,及时处置突发事件,工程公司升级了《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。 取源部件到货后,工程公司进行取源部件的安装。压力取源部件的取压点选择范围(见图 1),温度取源部件在管道上开孔焊接安装(见图 2),在准备系统水压试验时,温度取源部件的安装被监理要求整改。
【问题】 1.应急预案体系主要由哪几部分组成? 2.图 1 的取压点范围适用何种介质管道?说明温度取源部件安装被监理要求整改的理由。 3.联轴器装配可以采用哪种过盈装配方式? 4.为保证项目整体进度,应优先采购哪些设备?
选项
答案
解析
1.预案体系主要由综合应急预案、专项应急预案和现场处置方案组成。
2.(1)蒸汽介质的管道。
(2)理由 1:温度取源部件顺着物料流向安装。
正确做法 1:温度取源部件与管道呈倾斜角度安装宜逆着物料流向,取源部件轴线应与管道轴线相交。
理由 2:温度取源部件在管道的焊缝上开孔焊接。
正确做法 2:安装取源部件时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
3.过盈配合件的装配一般采用压入装配法、低温冷装配法和加热装配法。
4.优先采购换热器、疏水泵等设备。
转载请注明原文地址:http://tihaiku.com/jzgc/247716.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
生态影响评价等级三级的公路项目,线路长50km,工程占地1.2km2,根据《环境
下列分析方法中,不属于《规划环境影响评价技术导则—总纲》规定的主要规划分析方式和
根据《建设项目竣工环境保护验收技术规范—生态影响类》,“工程调查”的内容不包括(
建设项目(除线性工程外)地下水环境影响现状调查评价范围可采用公式计算法确定,计算
根据《环境影响评价技术导则—生态影响》,公路建设项目工程分析的重点不包括( )
声环境现状调查的内容包括( )。A.不同区域的声环境功能区划情况 B.敏感目
流动声源将工程预测的代表性时段分为( )分别作为环境影响评价时段。A.运行近期
根据噪声评价工作等级划分原则,对于大、中型建设项目,属于规划区内的建设工程,有适
对《污水综合排放标准》的第一类污染物,不分行业和污水排放方式,也不分受纳水体的功
开展规划环境影响评价时,规划的环境影响识别内容包括( )。A.识别规划要素对资
随机试题
Poetrydoesn’tmattertomostpeople.Onehastowonderifpoetryhasanyp
ConstructionClean-UpByJonesCleaningServices[img]2019m9x/ct_ehbz20196
属于防雷系统的有()A.避雷网 B.避雷针 C.独立避雷针 D.避雷针引下
A.M受体激动药 B. C. D. E.α、β受体阻断药拉贝洛尔是(
A.支持尖相对的中央窝 B.支持尖上的干扰点 C.非支持尖形成的干扰点 D
患者,男性,40岁。车祸致右髋臼粉碎性骨折。查体:血压80/50mmHg,脸色苍
零序保护的最大特点()。
2,3,7,45,2017,() A.4068271B.4068273
并购重组委员会会议表决投票时,同意票数达到____票为通过,并购重组委员会委员在
某原油管道工程于2009年4月完成,准备进行竣工环境保护验收。原油管道工程全长3
最新回复
(
0
)
