首页
登录
建筑工程
某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7
某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7
admin
2022-08-02
81
问题

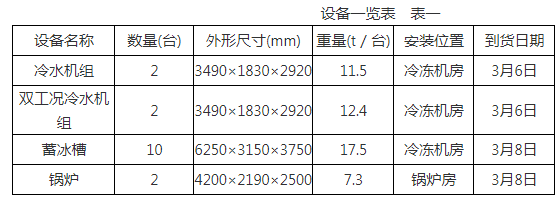

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房安装就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车吊,吊机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9000×4000)mm,大于所有设备外形尺寸,选择锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。

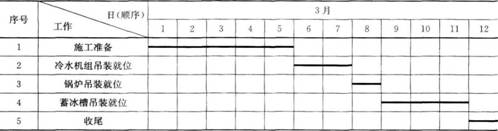

设备吊装进度计划表二
问题:1.设备吊装工程中应配置哪些主要的施工作业人员?2.吊机对地基有哪些要求?3.指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。4.确定空调工程项目施工顺序有哪些原则?
选项
答案
解析
1.吊装作业施工现场必须选派具有丰富吊装经验的信号指挥员、司索人员、起重工。
2.吊机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据给定的地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。
3.在进度表中,先吊装锅炉,后吊装蓄冰槽是不合理的。因为蓄冰槽是利用锅炉房的泄爆口吊装的,否则蓄冰槽就不能吊装。纠正:锅炉应安排在蓄冰槽后吊装。
4.作业进度计划应具体体现施工顺序安排的合理性,即满足先地下后地上、先深后浅、先干线后支线、先大件后小件等的基本要求。
转载请注明原文地址:http://tihaiku.com/jzgc/245234.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
(2016年真题)根据《中华人民共和国环境噪声污染防治法》建筑施工噪声污染防治有
根据《土地复垦条例》,( )由土地复垦义务人负责复垦。A.地下采矿等造成地表塌
根据《环境噪声污染防治法》建筑施工噪声污染防治有关规定,在城市市区施工过程中使用
根据《环境噪声污染防治法》,下列关于防止建筑施工噪声污染环境的要求中,错误的是(
根据《环境噪声污染防治法》,对可能产生环境噪声污染的工业设备,国务院有关主管部门
根据《环境噪声污染防治法》,下列区域中,不属于噪声敏感建筑物集中区域的是()。
某加油站拟建设地下油罐改造项目,根据《水污染防治法》,属于该项目应当采取地下水污
根据《环境保护法》,重点排污单位应当( )。A.委托第三方管理和维护监测设备
某省批准了地下水资源开发利用规划,但在实施规模上,规划审批机关进行了重大调整,依
根据《中华人民共和国循环经济促进法》,从事工艺、设备、产品及包装物设计,应当按照
随机试题
Whatisthepassagemainlyabout?[originaltext]Manykindsofanimalsaree
Whatdoesthemanwanttodothissummer?[originaltext]M:Ireallydon’tknoww
_______,heremainedquiteoptimistic.A、WoundedashewasbadlyB、Ashewasbadl
A.唐、北魏、南梁 B.隋、东汉、唐 C.汉、北魏、唐 D.隋、东汉、南梁
公路专项类检测用房面积,应不少于()m2。A.1300 B.1100
患者女,65岁。早晨起床时发现右侧半身麻木,起床做早饭发现右上肢无力。查体:神志
下列胸外按压方式正确的有()。(A)按压应平稳,有节律地进行,不能间断(B)
随着社会老龄化的日益加剧,许多社区空巢老人越来越多,他们生活小事不能自理,需要社
关于道德的说法中,正确的是()。 A.道德是一种社会规范性力量 B.
下列哪些机构可以依法对期货从业人员进行监督管理?( )A.期货交易所 B.中国
最新回复
(
0
)
