某施工单位承包一新建风电项目的35kV升压站和35kV架空线路根据线路设计架空线
某施工单位承包一新建风电项目的35kV升压站和35kV架空线路根据线路设计架空线
admin
2022-08-02
140
问题

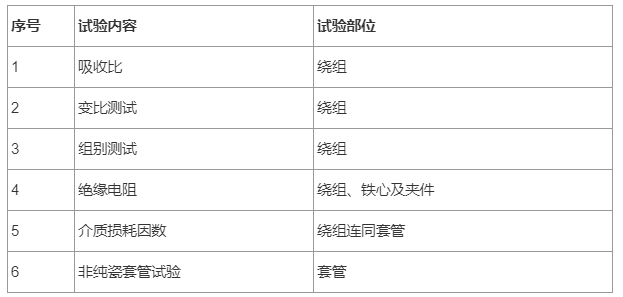

某施工单位承包一新建风电项目的35kV升压站和35kV架空线路根据线路设计架空线路需跨越铁路升压站内设置一台35kV的油浸式变压器施工单位项目部及生活营地设置在某行政村旁项目部进场后未经铁路部门许可占用铁路用地存放施工设备收到铁路部门处罚停工处理造成了工期延误。设计交底后项目部依据批准的施工组织设计和施工方案逐级进行了交底但在变压器管母线安装时发现母线出线柜出口与变压器接口不在同一直线上导致母线无法安装。经核实是因变压器基础位置与站内道路冲突土建设计师已对变压器基础进行了位置变更但电气设计师未及时跟进电气图纸修改母线仍按照原设计图供货经协调母线返厂加工处理。为保证合同工期项目部组织人员连夜加班进行母线安装采用大型照明灯增配电焊机、切割机等机具期间因扰民被投诉项目部整改后完成施工但造成了工期延误。升压站安装完成后进行了变压器交接试验试验内容见表2监理认为试验内容不全项目部补充了交接试验项目通过验收。表2变压器交接试验内容
问题:1、项目部在设置生活营地时需要在哪些部门沟通协调?2、在降低噪声和控制光污染方面项目部应采取哪些措施?3、变压器交接试验还应补充哪些项目?4、造成本工程工期延误的原因有哪些?
选项
答案
解析
1.需要与居民(村民)、公安、医疗、店里、其他单位等沟通协调
2.噪声与振动控制(1)在施工场界对噪声进行实时监测与控制现场噪声排放不得超过国家标准(1分)(2)尽量使用低噪音(1分)、低振动的机具(1分)采取隔声与隔振措施(1分)
光污染控制(3分)(1)夜间电焊作业应采取遮挡措施避免电焊弧光外泄。(2)大型照明灯应控制照射角度防止强光外泄。
3.绝缘油试验、测量绕组连同套管的直流电阻、绕组连同套管交流耐压试验、
4.(1)未经铁路部门许可占用场地受到铁路部门的处罚停工处理(1分)
(2)与电气设计师未及时协调电气设计师未及时跟进图纸造成无法安装(1分)
(3)母线返厂加工处理(1分)(4)对施工现场未进行合规绿色施工管理光污染及声污染造成造成扰民被投诉整改导致工期延误(1分)
转载请注明原文地址:http://tihaiku.com/jzgc/244506.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
根据《建设项目环境保护管理条例》、《建设项目竣工环境保护验收暂行办法》,下列关于
根据《关于以改善环境质量为核心加强环境影响评价管理的通知》(环环评(2016)
根据环境保护部办公厅《关于加强“未批先建”建设项目环境影响评价管理工作的通知》(
根据《关于进一步加强水生生物资源保护严格环境影响评价管理的通知》(环发(201
根据《关于生产和使用消耗臭氧层物质建设项曰管理有关工作的通知》(环大气(201
根据《建设项目危险废物环境影响评价指南》,不属于产生危险废物建设项目环境影响评价
根据《关于进一步加强涉及自然保护区开发建设活动监督管理的通知》,下列说法中,错误
根据《环境影响评价公众参与办法》,建设单位应当在确定环境影响报告书编制单位后7
根据《规划环境影响评价条例》,下列评价内容中,不属于规划环境影响跟踪评价应当包括
根据《规划环境影响评价条例》,下列情形中,属于审查小组应当提出不予通过环境影响报
随机试题
有些人的成功常常让周围的人大惑不解,因为他们似乎从来都不工作,或者没有长时间地工作。【T1】他们的成功秘诀在于他们专注的能力,因而能够凭借最小的明显努力获
下列不属于流动资产的是()。A.现金 B.应收票据 C.应收账款
万用表用完后,应将选择开关拨在()挡上A.电阻 B.电压 C.交流电
构架式电容器装置每只电容器应编号,在上部三分之一处贴(____)试温蜡片。40℃
1862年清政府向英法等国“借师助剿”得到英法同意,这从本质上说明( )A.太
假定市场利率为5%,股票红利率为2%。8月1日,沪深300指数为3500点,9月
共用题干 一般资料:求助者,女性,36岁,已婚,音乐教师。案例介绍:两年前,求
慢性龈炎经牙周基础治疗后炎症消退,牙龈形态仍不能恢复正常A.牙龈成形术B.牙冠延
服务方式是体现邮政通信服务水平的一个方面,以下不属于服务方式内容的是()。A:窗
关于效率工资的说法,正确的是()。A.效率工资是指法定最低工资 B
最新回复
(
0
)
