问题

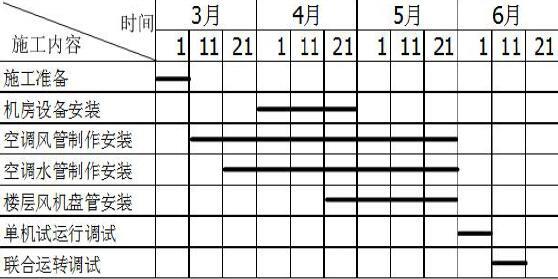

空调工程施工进度计划(表1)
问题:1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?
选项
答案
解析
1.空调机房设备安装开始时间晚于水管制作安装11天,作业进度计划应具体体现施工顺序安排的合理性,即满足先地下后地上、先深后浅、先干线后支线、先大件后小件等基本要求。
转载请注明原文地址:http://tihaiku.com/jzgc/241143.html
本试题收录于:
二建机电工程实务题库二级建造师分类
二建机电工程实务
二级建造师
相关试题推荐
矿业工程施工进度计划的编制程序为()。A.调查研究→确定方案→划分工序并估算时
《煤矿井巷工程施工规范》关于“先探(水)后掘(进)”的重要规定,当掘进工作面遇有
矿业工程施工测量工作应遵循的基本原则是()。A.由低级到高级 B.先室外后室内
矿业工程施工索赔的证据一般不包括()。A.法律关系的证明材料 B.规范、标准及
钢筋混凝土工程施工中,对钢筋的品种、级别需作变更时,应()。A.修改施工方案
关于矿山工程施工总平面布置的说法,正确的是( )。A.矿井井筒应布置在工业广场
矿业工程施工中,进度控制的一般性措施包括( )。A.突出关键路线 B.减少工
避免施工中出现不利施工因素而影响进度的合理方法,包括()。A.必要的补充地质勘探
施工总承包单位与建设单位于2012年2月20日签订了某矿山立井工程施工合同。合同
矿业工程施工总平面布置的依据包括()。A.工业场地、风井场地等总平面布置图
随机试题
DifferencesBetweenChineseCulturesandAmericanCulturesI.Generaldifference
Howhighwasitsfrontwheel?Thefrontwheelwas______feethigh.[originalte
Climbingisthefocusofmyexistencetotheexclusionofalmosteverythingelse
Themostcommontypeofchildabuseyouknowis【T1】________withthehandsor
关于商标法的地位,下列表述中正确的是()A.知识产权法属于民法的范畴 B.
额定制冷量为40kW的风冷式冷水机组,根据下列条件可以判断哪一个是节能产品?(
在影响混凝土强度的众多因素中,混凝土强度随水胶比增大而增大,呈曲线关系。()
A.白芍 B.赤芍 C.甘草 D.大枣 E.干姜与桂枝配伍,能调和营卫的
共用题干 PanicApanicisaformofcollect
注射用抗生素粉针分装空气洁净度为A.1000级B.100级C.>1万级D.30万
最新回复
(
0
)
