某施工单位承接了某城市道路 A 合同段的施工任务,其中包括 8km 的路基、路面
某施工单位承接了某城市道路 A 合同段的施工任务,其中包括 8km 的路基、路面
admin
2022-08-02
105
问题

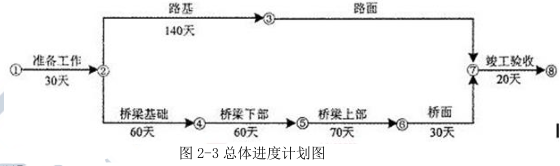

某施工单位承接了某城市道路 A 合同段的施工任务,其中包括 8km 的路基、路面工程和一座跨径 80m 的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为 20%,路基施工中有大量土方需转运 200~300m。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段 25 天,面层的三个段落按每段 15 天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。合同约定工期为 300 天,并规定每提前工期 1 天,奖励 0.5 万元;每拖延工期 1 天,罚款 0.8 万元。在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为 70 天。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停 10 天,导致人员和租赁的施工机具窝工 10 天,项目部在规定时间内就此向监理公司提出了费用索赔。
【问题】1.该项目施工方案的编制应做到科学合理,其中对于本工程桥梁部分的施工方案应包括哪些方面的措施。2.按组织流水施工的要求,完善路面部分的施工网络图。3.计算完善后的网络计划工期,和按此计划项目部可能得到的提前完工奖或因误期的罚款额。4.将桥梁基础施工时间定为 70 天是否可行?说明理由。5.指出桥梁基础施工中机具窝工时可索赔的机械费用组成。项目部是否可以直接向监理公司提出索赔?说明理由
选项
答案
解析

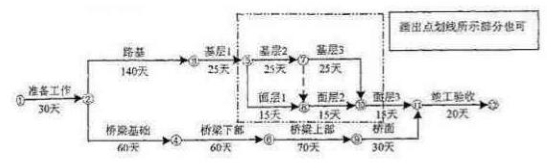

1.①材料要求和配合比设计;②分层分块浇捣措施;③混凝土的搅拌、运输和浇筑方案;④混凝土的降温措施;⑤混凝土的测温措施⑥养护措施;2.
3.网络图的计算工期为 280 天,小于合同工期 300 天,项目部可能获得的提前完工奖是:(300-280)*0.5=10 万元4.可行。因为桥梁基础施工所在线路为非关键线路,其线路时差为 10 天所以将基础施工定为70 天,仍然不会改变网络工期。5.可索赔的机械费用有:实际租金加设备调进调出费用的分摊。不可以。因为施工单位与监理公司之间没有合同关系,而只与业主有合同关系,因此项目部只能向业主提出索赔,业主再向监理公司提出索赔。
转载请注明原文地址:http://tihaiku.com/jzgc/234349.html
本试题收录于:
二建市政工程实务题库二级建造师分类
二建市政工程实务
二级建造师
相关试题推荐
某机电工程施工单位承包了一项设备总装配厂房钢结构安装工程,合同约定,钢结构主体材
中联机电安装公司承建某四星级宾馆的机电安装工程任务。该工程的设计单位在设计中选用
某公司项目部承担的风电工程项目施工中,共有18台3.4MW风电机组。风电机组安装
下列属于施工进度控制组织措施的是( )。A.明确工程现场进度控制人员及其分工
下列关于金属保护层施工技术要求的说法,正确的有( )。A.金属保护层的接缝可选
下列事件中引起的损失,施工方无法获得任何补偿的是( )。A.因建设单位修改图纸
汽包安装施工程序正确的是( )A.汽包的划线→汽包吊环的安装→汽包支座的安装→
电力电缆敷设线路施工的注意事项中,电缆断口防护应满足( )。A.电缆应在切断后
氮肥厂的排气筒、毫秒炉初馏塔吊装、老厂扩建施工经常使用的吊装方法是( )。A.
在工程项目施工中,施工机具的选择要求有( )A.满足施工方案的需要 B.适合
随机试题
Wheredothespeakersplantogo?[br][originaltext]M:Areyoufreeonthewee
[originaltext]Now,listentoPartTwooftheinterview.M:So,youareinterest
某公司拥有一幢价值100万元的二层办公用小楼,分别与甲、乙两家保险公司签订了财产
设数组a[0..n-1,0..m-1](n>1,m>1)中的元素以行为主序存放,
有关投资性房地产的说法正确的是( )A.采用公允价值对投资性房地产进行后续计量
关于加筋挡土墙的特点错误的是()。A.填土引起的地基变形对加筋土挡土墙的稳定性
男性患者,45岁,近2个月胸骨后烧灼样不适与反酸。临床考虑为胃食管反流病。
下列车船中,不属于车船税征税范围的是( )。A.摩托车 B.非机动驳船 C
期货公司在中国证监会不同派出机构辖区变更住所的,还应当符合下列( )条件。A.符
根据消费税法律制度的规定,下列各项中,可以按当期生产领用数量计算准予扣除外购的应
最新回复
(
0
)
