背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程
背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程
资格题库
2022-08-02
137
问题

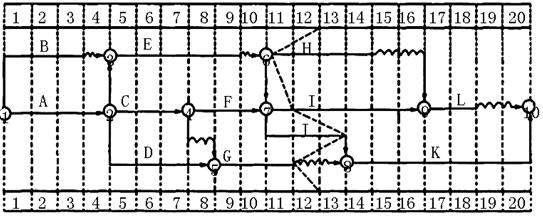

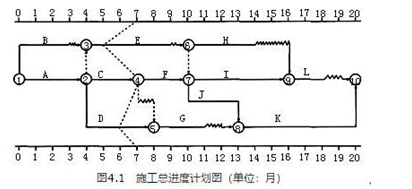

背景:某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图 4.1所示)。该计划得到总监理工程师的批准。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图4.1所示。E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:(1)H工作刚刚开始;(2)I工作仅完成了1个月的工作量:(3)J工作和G工作刚刚完成。
1 、为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?(关键工作)2 、根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生的影响。3 、根据第12个月末进度检查结果,在图中绘出进度前锋线。此时总工期为多少个月?4 、由于E、F工作完成后K工作的施工图纸晚到1个月,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了工期索赔。造价工程师应如何处理?说明理由。
选项
答案
解析
1.重点控制的工作为:A、C、F、J、K;因为它们都是关键工作。2.(1)E工作拖后2个月,影响H、I、J工作的最早开始时间,ESH=10,ESI=10,ESJ=10,TFE=1且影响总工期1个月。(2)C工作实际进度与计划进度一致,不影响F、G的最早开始时间,不影响总工期。(3)D工作拖后1个月,影响G工作的最早开始时间,ESG=8,TFD=2,但不影响总工期。3. 此时总工期为19个月(如图4.2)。
4.不予批准,理由:K工作设计变更图纸于第13个月末完成,对总监理工程师批准的进度计划(20个月)并未造成影响,故不予批准。
转载请注明原文地址:http://tihaiku.com/jzgc/2284949.html
本试题收录于:
工程造价案例分析水利题库一级造价工程师分类
工程造价案例分析水利
一级造价工程师
相关试题推荐
在建设工程合同的订立过程中,投标人根据招标内容在约定期限内向招标人提交的投标文件
W公司想要对本单位的内部网络和办公系统进行改造,希望通过招标选择承建商,为此,W
根据《中华人民共和国合同法》,隐蔽工程在隐蔽以前,承包人应当通知()来检查。
根据《软件工程术语GB/T11457—2006》,基线是业已经过正式审核与同意,
根据《国家电子政务工程建设项目档案管理暂行办法》的规定,电子政务项目实施机构应在
软件的质量需求是软件需求的一部分,根据《软件工程产品质量第1部分:质量模型
根据《GB/T16260.1—2006软件工程产品质量》中用于测量用户在特定环境
根据《软件工程产品质量第1部分,质量模型GB/T16260—1—2006》,在规
根据《软件工程术语GB/T11457—2006》,验证过程试图确保活动的输出产品
根据《软件工程术语GB/T11457—2006》,()是一个正式的过程,
随机试题
GeneralBanKi-moonisurgingtheBurmesegovernmentto[originaltext][7]Th
Theresultofautomationmaywellbeanincreaseinemployment,sinceitis
建筑内容和形式的关系,下列说法正确的是:Ⅰ.内容对形式的决定作用Ⅱ.形式
A.戒毒药品 B.麻醉药品 C.精神药品 D.放射性药品 E.医疗用毒性
陈先生,65岁。1年前曾因胃穿孔行胃大部切除术,现因腹痛、腹胀、呕吐、停止排气排
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A.如
当问题是根源于个人的特殊情况时,社会工作者会从个人层面介入,应该运用()方法去
均质细直杆OA的质量为m,长为l,以匀角速度W绕O轴转动如图所示,此时将OA杆的
患儿男,7岁。渐进性开口受限2年。检查:右面部丰满,开口度10mm,开口型右偏,
线路锁定后,应立即按下列()要求整正轨道,并开始观察钢轨位移情况。A.捣固道床
最新回复
(
0
)
