某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,
某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,
最全题库
2022-08-02
100
问题

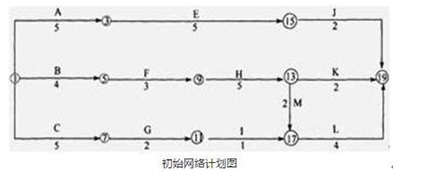

某工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求,计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划作调整。1 、请绘出调整后的网络进度计划图。2 、如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?3 、该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?4 、工作G完成后,由于业主变更施工图纸,使工作Ⅰ停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少(已知工作l赶工费每月12.5万元)?为什么?
选项
答案
解析

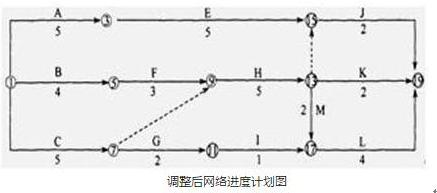

1.调整后的网络进度计划图。
2.施工机械在场的闲置及工作C的安排:(1)工作C与工作H之间机械闲置2个月,工作H与工作J之间机械不闲置,故机械共闲置2个月。(2)如果工作C最早开始时间推迟2个月,则机械无闲置。3.判别补偿的合理性:①补偿要求合理。因为是业主原因造成施工单位的损失,业主应承担费用的补偿。②补偿要求不合理。因为机上工作人员人工费已经包含在相应的机械停滞费用之中。③窝工补偿要求合理。因为是业主原因造成施工单位的损失。4.业主不应支付赶工费。因为不需要赶工,也能按合同工期完工(或因不影响总工期,或拖延时间在总时差范围内)。
转载请注明原文地址:http://tihaiku.com/jzgc/2284947.html
本试题收录于:
工程造价案例分析水利题库一级造价工程师分类
工程造价案例分析水利
一级造价工程师
相关试题推荐
W公司想要对本单位的内部网络和办公系统进行改造,希望通过招标选择承建商,为此,W
某单位要对一个网络集成项目进行招标,由于现场答辩环节没有一个定量的标准,相关负责
根据《计算机软件质量保证计划规范GB/T12504—1990》,项目开发组长
根据GB/T12504-2008《计算机软件质量保证计划规范》中的规定,在软件验
某单位计划开发信息系统来实现其全员工资计算的自动化,根据《软件文档管理指南GB/
《计算机软件产品开发文件编制指南》将软件项目文档分为开发文档、管理文档和()
根据GB/T12504-2008《计算机软件质量保证计划规范》的相关规定,以下评
根据《GB1526—89信息处理—数据流程图、程序流程图、系统流程图、程序网络
根据《计算机软件质量保证计划规范GB/T12504—1990》,为确保软件的实
根据《软件文档管理指南GB/T16680—1996》,关于软件文档编制计划,下面
随机试题
Labelthediagrams.WriteNOMORETHANTHREEWORDSforeachanswer.Introduction
[originaltext]W:Lookatthatsky!Ican’tbelieveIforgotmyumbrellaagain!M
预应力混凝土桥梁用金属波纹管集中荷载作用下径向刚度试验试件长度取(),且不小于
A.三仁汤 B.四君子汤 C.柴胡疏肝散 D.益胃汤 E.失笑散合丹参饮
学生由于知识等方面缺乏,具有天然的向师性和对教师的依赖性,因此是被动的教育对象。
在一次信息技术优质课评选中,王老师设计了这样一个题目:要求学生利用画图软件和Wo
治疗肺炎喘嗽风寒闭肺证的首选方是A.金沸草散 B.小青龙汤 C.三拗汤
女,31岁。因车祸导致胸部受伤,医生怀疑病人出现血胸,对诊断最有意义的检查方法是
根据案例材料,回答题 求助者一般资料:敏儿,23岁,女性,公司职员。 求助者
报关企业非法代理他人报关或者超出海关准予的从业范围进行报关活动的,海关可以处()
最新回复
(
0
)
