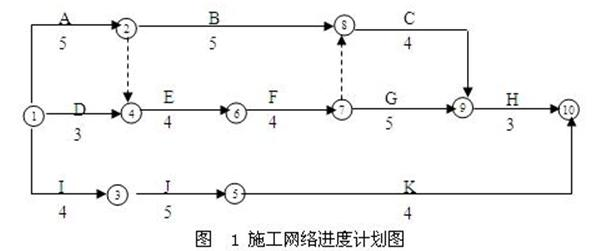

某工程合同工期21天,公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在
某工程合同工期21天,公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在
题库
2022-08-02
82
问题
某工程合同工期21天,公司项目经理部技术人员拟定的初始网络进度计划如图1所示。在公司协调会上,设备供应部门提出,工作F、J使用的同种机械只能租赁到1台,因此,该两项工作只能按先后顺序施工。
1、从工期控制的角度出发,工作F、J哪一项先施工较合理?说明理由并进行进度计划调整,绘制新网络图。调整后的关键工作有哪些?工期为多少天?2、经上述调整后的合理计划被批准为正式进度计划。但在开工后,由于工作I的时间延误,使工作J的开始作业时间推迟3天。工作J每推迟1天开工费用损失500元,总工期每拖延1天罚款700元。受上述事件的影响,该工程的总工期将为多少天?综合费用增加多少元?3、在发生问题(2)所述情况后,若通过压缩工作的持续时间来调整进度计划,从经济的角度考虑,应压缩哪些工作的持续时间?每项工作分别压缩多少天?总工期为多少天?相应增加的综合费用为多少元?各项工作可压缩时间及压缩每1天需增加的费用见网络调整相关数据表。网络调整相关数据表1
选项
答案
解析

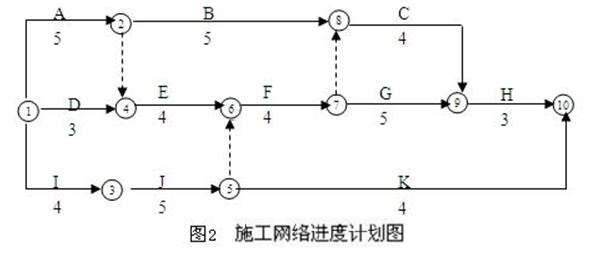

1.从工期控制的角度,先施工工作J,后施工工作F较合理。因为根据约束条件,可有两个备选方案:方案1是先工作J后工作F计算的工期为21天;方案2是先工作F后工作J计算的工期为22天,方案1较合理。调整结果绘制成新网络图,如图2所示。

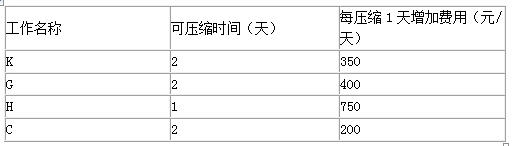

调整后的关键线路有两条,关键工作有:A、E、F、G、H、I、J,工期为21天。2.由于工作I的时间延误,使工作J的开始作业时间推迟3天,由于是关键工作,则该工程的总工期将为21+3=24(天);综合费用增加:500×3+700×3=3600(元)。3.工作J已经推迟3天情况后从经济角度:①首先压缩G工作1天,增加的综合费用变为500×3+400+700×2=3300(元)②其次再同时压缩G工作和C工作各1天,增加的综合费用变为500×3+400×2+200+700=3200(元)③由于压缩H工作1天增加的费用750元大于延长1天罚款700元,从经济角度考虑,不再压缩。结论:压缩G工作2天;压缩C工作1天,总工期22天,增加的综合费用为3200元。
转载请注明原文地址:http://tihaiku.com/jzgc/2284703.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
系统集成合同管理是管理建设方与承建方的关系,保证承建方的实际工作满足合同要求的过
某通信设备采购项目,签订合同后进入了合同履行阶段,以下()做法是不合理的A.
合同类型的选择取决于风险的程度或者项目经理面临的不确定性。从买方的角度来看,适宜
签订信息系统工程项目合同时有需要注意事项。下列选项中()在合同签订时不要考虑。
合同内容是当事人订立合同时的各项合同条款。合同的主要内容包括()。 ①当事人各
项目正在紧张的进展之中,团队成员感到压力在逐渐增大,为了减少大家的压力,你决定要
某地政府采取询价方式采购网络设备,()是符合招投标法要求的。A.询价小组由采
在你的公司中,你正致力于完成一个新项目。因为项目中有一些方面对公司来说是很陌生的
在你准备要结束与项目相关的合同的时候,你应该考虑多种类型的文件,但不包括下列(
采购是项目管理工作的重要组成部分。以下关于采购的叙述中,()是不正确的。A.
随机试题
TheUSNavyiswarningshipstostayawayfromthecoastofSomaliaafteras
下列各项中,不属于土地统计资料主要查询方式的是( )。A.窗口办文查询 B.
患儿5个月,急性腹泻,频繁呕吐2天,检查头颅,可能发现的体征是A.囟门早闭 B
批发零售贸易业库存指报告期末各种登记注册类型的批发零售贸易企业已取得所有权的商品
下列企业中,属于生产性建筑企业的有()。A.勘察设计企业 B.机械
刑事责任包括警告、管制、拘役、有期徒刑、无期徒刑、死刑以及罚款、剥夺政治权利、没
(2018年真题)公司制期货交易所中,下列不属于董事长行使的职权的是()。A.
甲公司为居民企业,主要从事工艺品的生产和销售业务。2019年有关经营情况如下:
下列资产的清查中,可以采用实地盘点法的有()。A.库存半成品 B.银行存款
楼宇自动化系统中,消防监控系统的组成部分包括()。A.火灾自动报警系统 B.
最新回复
(
0
)
