某桥梁工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结
某桥梁工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结
考试题库
2022-08-02
70
问题
某桥梁工程,施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图1所示,其中A、C工作为钢筋混凝土基础工程。

图1 施工总进度计划(时间单位:周)施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始之前,设计单位修改了基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。事件2:A、D工作完成后,建设单位拟将工程的总工期缩短到16周,要求项目监理机构帮助拟定一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表1。后续工作可缩短的时间及赶工费率 表1
1、事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?2、绘制事件一发生后的网络计划图,并指出关键线路。A、C工作的费用共增加了多少?3、事件2中,项目监理机构应如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
选项
答案
解析
1.A工作的施工速度=4200/3=1400(m3/周)A工作的持续时间=7000/1400=5.0(周)C工作的施工速度=3600/3=1200(m3/周)C工作的持续时间=2400/1200=2.0(周)A工作的持续时间的改变对合同总工期没有影响。因为A工作有3周的总时差;C工作的持续时间的改变对合同总工期有影响,因为C工作为关键工作。2.

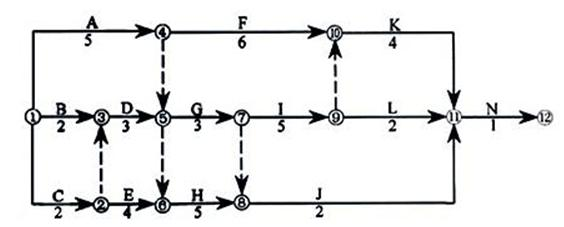

图2 改变后的网络计划图(时间单位:周)关键线路:A→G→I→K→N;B→D→G→I→K→N;C→D→G→I→K→N,计算工期18周。A、C工作增加的费用:基础增加的工程量=7000+2400-4200-3600=1600(m3)增加的工程量占原工程量的比例=1600/(4200+3600)×100%=20.51%>15%需调价的工程量=1600-(4200+3600)×15%=430(m3)新结算价(4200+3600)×(1+15%)×700+430×700×90%=654.99(万元)原结算价(4200+3600)×700=546(万元)增加的费用654.99-546=108.99(万元)3.事件1发生后计算工期为18周,还需压缩工期2周。第一次调整:A、D工作完成后的关键线路为G→I→K→N,由于G工作的赶工费率最低,故缩短关键工作G的持续时间1周;第二次调整:调整后的关键线路仍然为G→I→K→N,在可压缩的关键工作中,由于K工作的赶工费率最低,故缩短关键工作K的持续时间1周;增加的最少赶工费用为:0.4+1.0=1.4(万元)。
转载请注明原文地址:http://tihaiku.com/jzgc/2284702.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
你负责保证你的供货商正确履行合同。为了对合同进行有效的管理,你应该()A.举
某公司按总价合同方式约定订购3000米高规格的铜缆,由于建设单位原因,工期暂停了
系统集成合同管理是管理建设方与承建方的关系,保证承建方的实际工作满足合同要求的过
签订信息系统工程项目合同时有需要注意事项。下列选项中()在合同签订时不要考虑。
在项目实施过程中,项目经理通过项目周报中的项目进度分析图表发现机房施工进度有延期
某项工程的活动明细如下表(时间:周;费用:万元): 项目总预算由原
某项目工期为一年,项目经理对负责项目工作分解结构编制的小张提出了如下要求或建议,
()属于组织过程资产。A.基础设施 B.组织的经验学习系统 C.组织
项目立项包括:项目建议、项目可行性分析、项目审批、项目招投标、项目合同谈判5个阶
信息系统工程监理工作的主要内容可以概括为“四控”、“三管”、“一协调”,其中“三
随机试题
Sixteen-year-oldMichaelViscardiofSanDiegowonfirst【B1】_______intheS
世界主要股票市场的股票指数,有价格加权、市值加权和等权重三种计算方法,其中不属于
某城市规划管理部门对建设项目实施管理的内容中,下列何者是城乡规划法规定之外的内容
某工地一名工人站在一楼的窗台上与墙顶的另一工人共同安装钢模板,半小时后,站在墙顶
设A、B、C为三个事件,则A、B、C同时发生可表为()。AA∩B∩C B
昆剧享有“中国戏曲之母”美誉的原因是()A.很多剧种都是在昆剧的基础上发展起来的
下边四个图形中,只有一个是由上边的四个图形拼合(只能通过上、下、左、右平移)而成
小强考试前紧张,忧心忡忡,考试时无法集中注意力,发挥失常,他的症状属于()
我国对限制进口或者出口的货物,实行配额或者许可证管理;对限制进口或者出口的技术,
工程设计招标与工程施工招标相比较,具有的特点是()。A.开标形式相同,评标原则
最新回复
(
0
)
