首页
登录
建筑工程

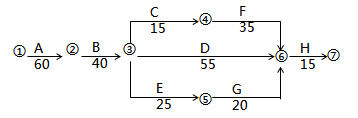

某工程,按如下进度计划网络图组织施工 计划工期170天,在工程施工完75
某工程,按如下进度计划网络图组织施工 计划工期170天,在工程施工完75
考试题库
2022-08-02
49
问题
某工程,按如下进度计划网络图组织施工

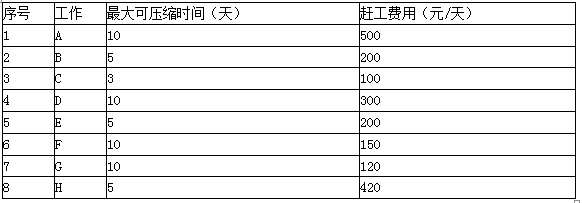

计划工期170天,在工程施工完75天时,检查发现工作A已全部完成,工作B刚刚开始。各工作相关参数见下表:
问题:(计算结果保留至整数位) 补充问题,计算,工作C与工作F的自由时差和总时差。 1.按照进度检查结果,总工期将拖后多少天? 2.为使本单项工程能按原计划工期完成,则必须调整原计划,采取赶工措施。问应如何调整原计划,既经济又保证全部工作能在计划170天内完成,请列出详细调整过程。 3.列出经优化后的关键线路。
选项
答案
解析
1.由于关键工作B拖后15天,将导致总工期延长15天完成。
2.目前总工期拖后15天,此时的关键线路为:B-D-H。
(1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩,工作B最大可压缩5天,因此增加费用为5×200=1000(元),总工期为:185-5=180(天),关键线路为:B-D-H。
(2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,但工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D只能压缩5天,因此增加费用为5×300=1500(元),总工期为:180-5=175(天),关键线路为:B-D-H和B-C-F-H两条。
(3)剩余关键工作中,存在三种压缩方式:
①同时压缩工作C、工作D
②同时压缩工作F、工作D
③压缩工作H
同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。
工作C最大可压缩天数为3天,故本次调整工作C只能压缩3天,因此增加费用为3×100+3×300=1200(元),总工期为:175-3=172(天),关键线路为:B-D-H和B-C-F-H两条。
(4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。
工作H最大可压缩5天,为控制在170天以内完成,工作H压缩2天即可达到,按工作H压缩2天,因此增加费用为2×420=840(元),总工期为:172-2=170(天)。
(5)通过以上工期调整,工作仍能按原计划的170天完成。
3.调整后的进度计划关键线路为A-B-D-H和A-B-C-F-H。
补充问题答案:
C工作,自由时差:0总时差:5
F工作,自由时差:5总时差:5
自由时差是不要影响后面工作最早开始。后面如果是关键线路就要注意,如果非关键线路一般为0
总时差就是不要影响总工期。
转载请注明原文地址:http://tihaiku.com/jzgc/2284617.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
质量管理计划描述下面所有的项,除了()A.执行质量政策的方法 B.项目质
项目计划工期为4年,预算总成本为800万元。在项目的实施过程中,通过对成本的核算
某大型项目进行到两年时,使用挣值法所需的三个中间变量的数值分别是:计划值PV为4
项目管理计划应整合其他规划过程的所有子计划和基准,一经确定即成为项目的基准。在项
你计划在户外进行项目管理培训课程中有关团队建设的部分。参加者将从事一个游戏以淘汰
在制订进度计划时,已经完成了:①绘制进度网络图;②活动资源估算;③活动历时估算。
进度变更的控制活动包括:()A.判断项目进度的当前状态,对造成进度变更的因素
前导图和箭线图都是网络图。它们之间的主要差别是:()A.箭线图在活动期间与P
项目进度表至少包括每项计划活动的计划开始日期与计划完成日期,常见的做法是用一种或
在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为0、1,如果
随机试题
Ioncefoundoutthatdoingafavorforsomeonecouldgetyouintotrouble.
Cultureinfluencesanindividual’shealthbeliefs,behaviours,activitiesan
鼻部硬性乳头状瘤来自A.鼻旁窦黏膜上皮 B.鼻腔黏膜上皮 C.鼻前庭或鼻中隔
关于布氏粘度计法测沥青黏度的试验方法,说法错误的是()。A.测定的是45℃
关于基金与股票或债券的差异,以下表述正确的是()。A.股票反映的是一种所有权关
根据下列资料回答问题。 以下为某省的人口失业率图表。其中,黑色部分表示该省全省
共用题干 一般资料:求助者,女性,32岁,机关公务员。案例介绍:求助者主述,半
共用题干 某运输企业最近与某建设单位签定了一项重大建设项目的运输合同,该合同规
下列各项中,不属于控制环境要素的是( )。A.对诚信和道德价值观念的沟通与落实
腰椎结核伴椎旁冷脓肿病灶清除术,切口愈合良好A.切口分类及愈合记录为“Ⅰ/甲”
最新回复
(
0
)
