首页
登录
建筑工程
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项
admin
2022-08-02
102
问题
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

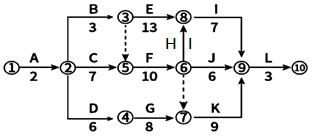

图1施工进度计划网络图(时间单位:周)因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。【问题】1.写出图1网络图的关键线路(用工作表示)和总工期。3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
选项
答案
解析

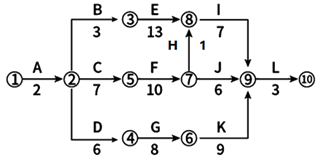

1.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)3.调整后的网络图为:
调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。4.按最早开始考虑,特种设备计取租赁费用的时长为7+10+9=26(周)。优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为23(周)。(注意考虑不应影响总工期)
转载请注明原文地址:http://tihaiku.com/jzgc/217729.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
帷幕灌浆施工的主要参数包括()等。A、防渗标准 B、上下游水头 C、灌浆压力
中小型水利工程的普通混凝土配合比设计,骨料的含水状态一般以()状态为基准。A、
下列堤防防渗加固技术中,适用在背水侧采用的方法有()。A、抛土法 B、放淤法
堤防工程的级别根据工程的()确定。A、规模 B、等别 C、保护对象
根据水利工程施工测量有关规定,水闸中线的放样误差应小于()。A、5″ B、
水利水电工程测量误差按其产生的原因和对测量结果影响性质的不同分为()。A、人为
根据《水利水电工程等级划分及洪水标准》SL252-2000的规定,某泵站工程等别
某堤防工程防洪标准为50年一遇,根据《堤防工程设计规范》GB50286-98,该
背景资料: 临南段河道疏浚工程,疏浚河道总长约5km,涉及河道底宽150m,边
背景资料: 某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、
随机试题
Thehumanbeingshavepollutedtheenvironmentseriously.ItistimetheUnited
Whatyousaid(让我想起了几个月前我参观这个学校的场景)____________.remindsmeofmyvisittotheu
[originaltext]M:Hurryup.It’stimeforTV.W:Whatarewegoingtowatch?M:
Whichdoyouthinkis______important,wealthorhealth?A、moreB、mostC、themor
2014年2-12月,我国手机出货量与上月相比增长率最高在月份是
某公司发行普通股1亿股,每股面值1元,每股发行价3元,则下列说法错误的是()。A
下列哪种药物结构上不属于磺酰脲类,但是作用与磺酰脲类相似A.阿卡波糖B.格列齐特
某商品按20%的利润定价,然后打八折出售,结果亏损200元。这种商品的成本多少元
我国学校德育的基本途径有哪些?
按通货膨胀成因划分,通货膨胀主要有()等类型。A.需求拉上型 B.成本推
最新回复
(
0
)
