某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强
某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强
admin
2022-08-02
102
问题

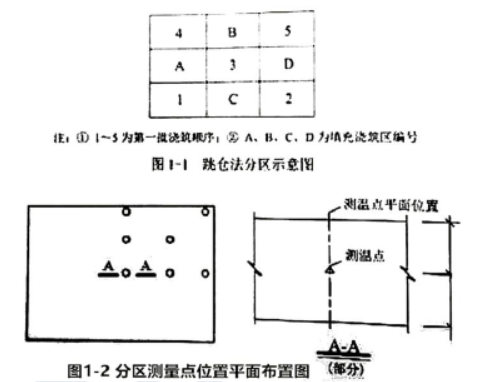

某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强度等级P6 C35,设计无后浇带。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),每区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求。)
【问题】1. 写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。2. 在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。3. 写出施工现场混凝土浇筑常用的机械设备名称。
选项
答案
解析

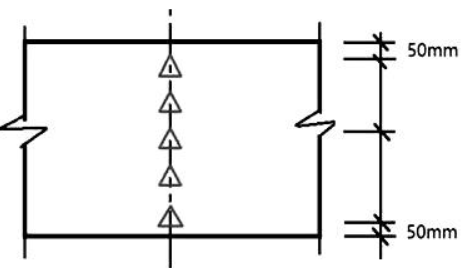

1. 浇筑顺序为C-A-D-B。2.布置五层测温点。根据《大体积混凝土施工标准GB50496-2018》沿混凝土浇筑体厚度方向,应至少布置表面、底层和中心温度测点,测点间距不宜大于500mm;混土浇筑体表层温度,宜为混凝土浇筑体表面以内50mm处的温度;混凝土浇筑体底层温度,宜为混凝土土浇筑体底面上50mm处的温度。
3. 施工现场混凝土浇筑常用的机械设备名称:混凝土搅拌输送车、汽车泵(移动泵)、固定泵、混凝土布料机、机动翻斗车等。
转载请注明原文地址:http://tihaiku.com/jzgc/215117.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
沥青混凝土路面不平整病害的原因有()。A.准线拉力偏大 B.混合料局部集
为防治钻孔灌注桩断桩,在提拔导管时要通过测量(),认真计算提拔导管的长度,
倒虹吸管宜采用钢筋混凝土或混凝土圆管,进出水口必须设置()及竖井。A.挑坎
水泥混凝土路面横向裂缝产生的原因有()。A.切缝深度过浅 B.混凝土路面
涵洞拱圈砌筑砂浆或混凝土强度达到设计强度的()时,方可拆除拱架,达到设计强
水泥混凝土抗折强度试验时应标记试件,标记从试件一端量起,分别在距端部的()
为防止隧道衬砌施工中裂缝的产生,衬砌厚度应根据()确定。A.衬砌混凝土的强
圆管涵施工主要工序是()。A.基坑开挖→管座基础施工→安装圆管→出入口浆砌
位于IV~VI级围岩中且覆盖层厚度小于()的隧道,应进行地表沉降量测。A.
下面属于钢筋混凝土结构构造裂缝正确的防治是()。A.提高水灰比 B.采用
随机试题
Veryfewpeopleunderstoodhislecture,thesubjectofwhichwasvery______.A、o
Whilemanynationshaveagingpopulations,Japan’sdemographiccrisisistr
PeterFernwasmadonmountains.Climbingwastheloveofhislife.Churcht
甲、乙两人相距330千米,他们驾车同时出发,经过2小时相遇,甲继续行驶2小时24
消费金融公司根据客户的(),通过贷款利率风险定价和浮动计息规则,合理确定消费贷款
关于《自由引导人民》这幅名画,下列说法正确的是()。A、是达·芬奇的名作 B
目前我国的基金只有少部分是公司型基金,大部分都是契约型基金。()
长期保存或永久保存的重要文件,书写不能使用()。 A.蓝黑墨水B.碳素墨水
下列各项中可以采用品种法计算产品成本的是()。A.流水线的企业,且该企业不
(2017年真题)某工程施工至2016年12月底,已完工程计划费用2000万元,
最新回复
(
0
)
