某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项
admin
2022-08-02
104
问题
某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

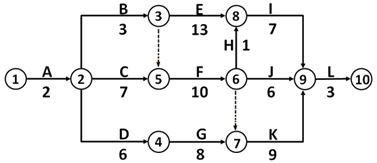

图1 施工进度计划网络图(时间单位:周) 因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。 项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。 项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。 【问题】 1.写出图1网络图的关键线路(用工作表示)和总工期。 3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少? 4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
选项
答案
解析
1.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周) 3.调整后的网络图为:
调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。 4.按最早开始考虑,特种设备计取租赁费用的时长为7+10+9=26(周)。 优化工序的起止时间后,应在第6周初进场,优化后特种设备计取费用时长为23(周)。(注意考虑不应影响总工期)
转载请注明原文地址:http://tihaiku.com/jzgc/215064.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
关于波形钢涵洞施工的说法,正确的有()。A.涵管两侧对称水平分层填筑,层铺
下列对倒虹吸管施工主要工序的顺序叙述正确的是()A.测量放线→铺设砂垫层和
下列符合涵洞施工的一般规定()A.涵洞沉降缝处的两端面应竖直、平整,上下不
波形钢涵洞施工主要工序有()。A.基坑开挖 B.管座基础施工 C.安装
涵洞的附属工程包括()。A.锥形护坡 B.洞口铺砌 C.进口 D.出
涵洞回填施工时,涵洞洞身填土每侧长度不应小于(),亦不应小于设计值。A.5
路面内部排水施工应注意渗入水在路面结构内渗流路径长度不宜超过()m。A.4
水泥混凝土面层摊铺时的施工缝宜设的部位有()。A.胀缝处 B.缩缝处
关于水泥混凝土路面施工的说法错误的是()。A.混凝土的浇筑应连续进行,如因
关于水泥混凝土路面施工的说法不正确的是()。A.常用技术方法有三辊轴机组铺
随机试题
【B1】[br]【B3】A、forB、inC、onC表示特定的日期时要用介词on。
Education【C1】______inthemodernizationofourcountry.Thereare,however,
[originaltext]TheSydneyOperaHouseisoneofthemostfamousbuildingsno
可持续发展(sustainabledevelopment)是20世纪80年代提出的一种新的发展观。这种模式要求在保护环境的条件下发展经济,既要满足当代
[originaltext]M:ObviouslyfromSeattle,therearemanyfamouspeople.W:Ah,
科普影评的作者应寻找科学与电影的交汇点,将科普与艺术________,启迪思想。
下列有关财产清查的叙述中,正确的有()。A、财产清查是会计监督职能的核心内容
A.在首次药品批准证明文件有效期届满当年汇总报告一次,以后每5年汇总报告一次B.
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性: A.如
金融市场按照()划分为货币市场、资本市场、外汇市场、衍生品市场、保险市场和黄金
最新回复
(
0
)
