【背景资料】某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件:

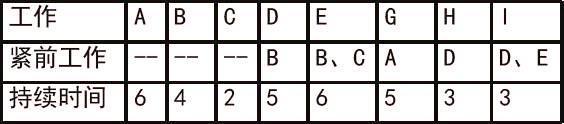

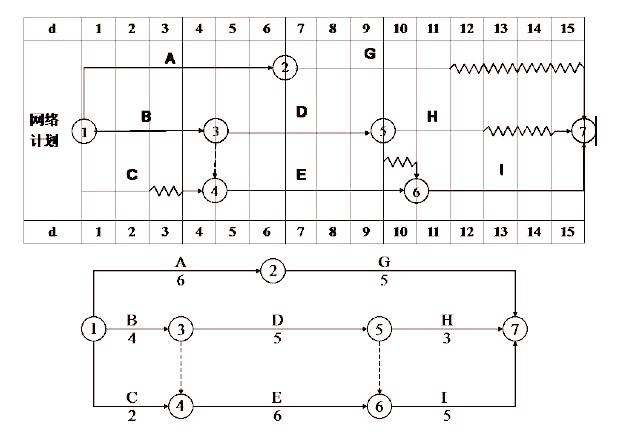

在实际施工过程中,由于建设单位原因,致使工作C拖延2周完成。施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土配合比通知单等资料。【问题】1.绘制双代号时标网络图,计算工作C的总时差和自由时差。2.工作C拖延两周,乙方能否提出工期索赔并说明理由?3.针对预拌混凝土进场检查的资料还有哪些?建筑材料的质量控制主要体现在哪些环节?
选项
答案
解析
1.工作C的总时差=15-13=2周工作C的自由时差=2周
2.不成立,虽然该事件发生是非承包商原因造成的,但延误的时间2周等于该工作的总时差,对总工期没有影响,所以工期索赔不成立。3.(1)还包括:(混凝土配合比通知单)、混凝土抗压强度报告、混凝土质量合格证和混凝土运输单。(2)材料的采购、材料进场试验检验、过程保管和材料使用。
转载请注明原文地址:http://tihaiku.com/jzgc/214677.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2016年真题)岩石隧道的爆破应采用光面爆破技术或(),以有效控制隧道开挖施工
(2018年真题)关于圆管涵施工要求的说法,正确的是()。【2022新教材此考点
(2015年真题)关于人工挖孔桩施工要求的说法,正确的有()。A.孔口处护圈应与
(2015年真题)桥梁浅挖基坑施工中,当土质较差且有较严重流沙现象时,宜采用()
(2021年第2批真题)桥梁大体积混凝土施工中,在混凝土内部设置冷却水管,并进行
(2016年真题)预应力混凝土连续梁桥施工中,计算后张法预应力筋下料长度应考虑的
(2015年真题)预制拼装连续箱梁桥的预应力钢绞线下料长度,应根据张拉千斤顶长度
(2016年真题)关于普通钢筋焊接施工的说法,正确的有()。A.接头采用搭接电弧
(2019年真题)桥梁施工模板吊环设计计算拉应力应()65MPa。A.不大于
(2015年真题)沥青路面透层施工中,透层油洒布后待充分渗透,一般不少于()h后
随机试题
SpotthedifferenceATaxonomichistoryhasbeenma
We’vespentmorethan60yearsdissectingWillyLoman,thecharacterartfull
在志贺菌属中,毒力最强的是哪一类:A.福氏志贺菌B.宋内志贺菌 C.鲍氏志贺
髂内动脉前干分支不直接供血的是A.卵巢 B.子宫 C.输卵管 D.阴道
十二经脉的功能反应于体表的是A.十二经别 B.十二经筋 C.十五别络 D.
137)当Y,d接线的变压器三角形侧发生两相短路时,变压器另一侧三相电流是不相等
在当前工作表的单元格中输入“=MAX(0.5,0,-2,fa1se,true)”
当收盘价、开盘价和最高价三价相等时,就会出现( )K线图。A:大十字星型 B:
登记账簿必须以()为依据,并定期进行结账、对账。A.会计报表 B.经济业
A.会阴Ⅲ度裂伤 B.张力性尿失禁 C.子宫Ⅱ度脱垂 D.子宫Ⅲ度脱垂
最新回复
(
0
)
