首页
登录
建筑工程
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
admin
2022-08-02
84
问题

某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D 四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用18万;(2)施工机械设备重新购置和修理费用29万;(3)人员伤亡善后费用62万;(4)工期顺延6天。【问题】1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?3.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
选项
答案
解析

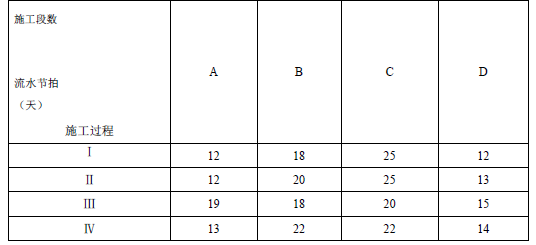

将原表调换一下排列方式
1. 确定流水步距,按照累加斜减取大差法。
取最大差值,得KA-B=12 天

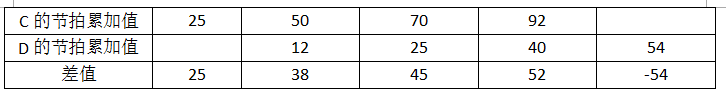

取最大差值,得KB-C=18 天
取最大差值,得KC-D=48天2.总工期T=ΣK+Σtn=12+18+52+54=136(天)<140天,满足合同工期的要求。3.不妥之一:经过施工项目负责人批准后开始实施不妥,模板(OE架)工程专项施工方案须经施工单位技术负责人、监理单位总监理工程师审核签字后才能开始实施。不妥之二:仅安排施工项目技术负责人进行现场监督不妥,应该由专职安全生产管理人员进行现场监督。4.①索赔成立,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。②索赔不成立,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。③索赔不成立,不可抗力事件造成的人员伤亡由各单位自己承担。④索赔成立,不可抗力事件造成的工期延后可进行工期顺延。
转载请注明原文地址:http://tihaiku.com/jzgc/214484.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2021年第2批真题)公路工程施工总承包二级资质企业承包工程的范围有( )。
(2021年第1批真题)公路工程进度计划图中,斜率越大表明进度越慢的形式是(
(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27
(2021年第1批真题)根据《公路工程标准施工招标文件》,关于工程量计量的说法,
(2021年第2批真题)根据《公路工程标准施工招标文件》第200-700章清单综
(2021年第2批真题)关于公路工程施工测量管理的说法,正确的有( )。A.施
(2021年第2批真题)根据《公路工程建设项目概算预算编制办法》属于专项费用的有
(2021年第2批真题)公路工程标准体系中,关于“规范”概念的描述,正确的是(
(2021年第2批真题)下列公路工程质量事故中,属于较大质量事故的是( )。A
(2021年第1批真题)排除滑坡地下水的方法是( )。A.设置环形截水沟 B
随机试题
Nextdoortoalunchcounteradvertisingagrilledcheesespecialisagalle
粉尘浓度测定的主要器材有:滤膜、采样器、抽气装置,它能比较准确快速的反应粉尘状况
社区营养管理的主要工作内容有3个方面;了解社区人群营养和健康状况及影响因素,社区
共用题干 冯老先生现年78岁,和老伴相依为命,膝下有三个孩子,冯老大、冯老二、
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
假定某机器原来生产产品A,利润收入为300元,现在改为生产产品B,所花的人工、材
以下( )属于劳动行政法规。A.《中华人民共和国劳动法》 B.《最低工资规定
依据企业所得税的优惠政策,下列收入中,属于免税收入的有()。A.企业购买国
(2021年真题)在下列情形中可考虑适当增大管理幅度的是()。A.管理者不喜欢处
高桩码头工程施工组织设计编制中,分析和确定施工特点、难点是施工的()问题。A.
最新回复
(
0
)
