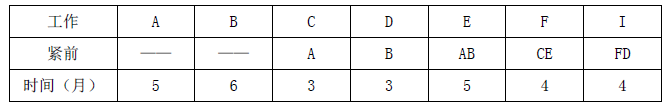

某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:天),逻辑关系表见下图。施工过程中发生了如下事件:
事件一:在实际施工过程中,由于遇到5 年罕见特大暴雨,致使工作F 拖延2 天完成,因施工质量返工,致使工作D 拖延3 天完成,施工单位就工作F、D 分别提出2 天和3 天的工期索赔。事件二:施工工程中,施工单位采购的水泥进场时,项目部及监理工程师对其品种,级别进行了检查,并按照同一生产厂家、同一级别,袋装水泥不超过200t 为一个检验批对相应指标进行了抽样复验。事件三:项目部编制了泥浆护壁钻孔灌注桩施工方案,明确了清孔换浆、下钢筋笼和钢导管、浇筑水下混凝土、二次清孔、终孔验收、成桩的施工顺序。监理工程师认为该施工顺序存在问题,要求整改。【问题】1.绘制双代号网络图,找出关键线路并计算计划工期。2.事件一中,施工单位的各项索赔是否合理,并分别说明理由。3.事件二中,水泥进场时还要对哪些内容进行检查?水泥抽样复验的指标有哪些?补充袋装水泥检验批抽样复验的划分依据?4.指出事件三中泥浆护壁钻孔灌注桩施工正确的工艺流程。
选项
答案
解析

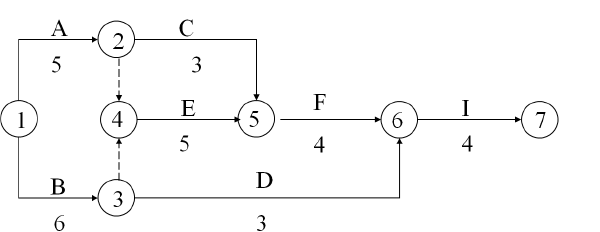

1.
关键线路①→③→④→⑤→⑥→⑦工期为19 天。2.(1)工作F 索赔2 天成立,理由:工作F 是关键工作,拖延2 天会使总工期拖延2 天,且发生5年罕见特大暴雨属于不可抗力,延误的工期可以顺延,所以工作F 索赔2天成立。(2)工作D 索赔3 天不成立,理由:工作D 拖延3 天对总工期没有影响,且情况是由于施工单位自身原因造成的,所以工作D 索赔3 天不成立。3.(1)水泥包装或散装仓号、出厂日期,水泥出厂合格证、产品说明说及出厂检测报告。(2)抗压强度、抗折强度、安定性、凝结时间(3)同一品种、同一批号且连续进场的水泥4.清孔换浆(终孔验收(下钢筋笼和钢导管(二次清孔(浇筑水下混凝土(成桩
转载请注明原文地址:http://tihaiku.com/jzgc/214473.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2021年第2批真题)某施工单位承建了一级公路路基工程,路基宽度25m,其中K
(2021年第1批真题)根据锚固形式分类,隧道锚杆类型有( )。A.全长粘结型
(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长5.27
(2021年第1批真题)负责组织编制重大事故隐患治理方案的是( )。A.施工单
(2021年第2批真题)根据《公路工程标准施工招标文件》第200-700章清单综
(2021年第2批真题)根据《公路工程建设项目概算预算编制办法》属于专项费用的有
(2021年第1批真题)因季节性大雨,施工单位机械未能及时进场导致的工期延误,属
(2021年第1批真题)某施工单位承建了一段三级公路工程,包括路基与路面工程,起
(2021年第1批真题)关于水泥混凝土路面施工的说法,正确的有( )。A.施工
(2021年第1批真题)关于桥梁悬臂浇筑挂篮施工要求的说法,正确的是( )。A
随机试题
Inanefforttoexplainhowmostoflanguage,whichisnotsodirectlyrela
"Ido."ToAmericansthosetwowordscan-ygreatmeaning.Theycanevenchan
旗袍(cheongsam)源自清代满族(Manchu)女性服饰,被誉为中国传统服饰(habilatory)文化的典范。它不仅在整体造型的风格方面符合中国
《特种设备安全法》规定,在事故多发的使用环节,对特种设备使用安全负责,并负有对特
某高蛋白奶麦粉标签标注以下内容: 有益于婴幼儿大脑和视觉发育。有助于维持
某KTV设置在建筑高度为60m的多功能组合建筑的第六层,其设计不符合相应规范要求
( )是用来判断培训项目给企业带来的回报。A.情感成果 B.效果性成果 C
(2017年11月)行为描述面试的假设前提包括()A.人的行为具有多变性 B.
银行业监督管理机构应当遵循()的原则。A.依法 B.公开 C.公正 D.公
甲、乙、丙、丁相约勤工俭学。下列未经著作权人同意使用他人受保护作品的哪一行为没有
最新回复
(
0
)
