某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
admin
2022-08-02
58
问题

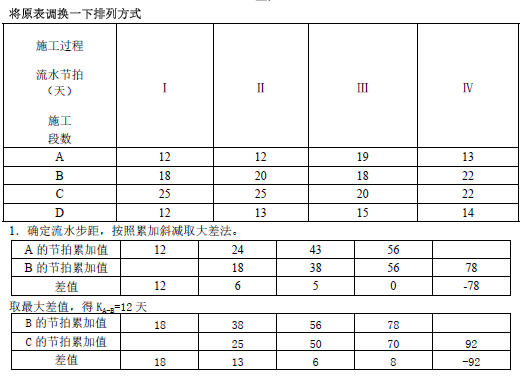

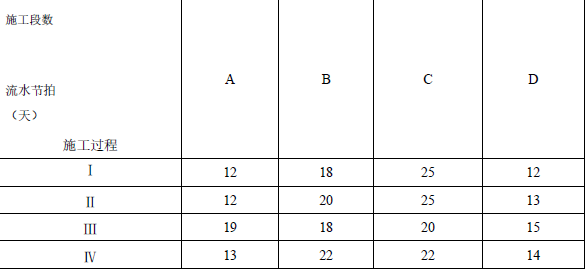

某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同,合同工期140 天。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为A、B、C、D 四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:
事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。事件三:在施工过程中,该工程所在地连续下了6 天特大暴雨(超过了当地近10 年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1) 工程清理、恢复费用18 万;(2) 施工机械设备重新购置和修理费用29 万;(3) 人员伤亡善后费用62 万;(4) 工期顺延6 天。【问题】1.事件一中,列式计算A、B、C、D 四个施工过程之间的流水步距分别是多少天 2.事件一中,列式计算流水施工的计划工期是多少天 能否满足合同工期的要求 3.事件二中,指出专项施工方案实施中有哪些不妥之处 说明理由。4.事件三中,分别指出施工单位的索赔要求是否成立 说明理由。
选项
答案
解析
取最大差值,得KC-D=48 天2.总工期T=ΣK+Σtn=12+18+52+54=136(天)<140 天,满足合同工期的要求。3.不妥之一:经过施工项目负责人批准后开始实施不妥,模板(OE 架)工程专项施工方案须经施工单位技术负责人、监理单位总监理工程师审核签字后才能开始实施。不妥之二:仅安排施工项目技术负责人进行现场监督不妥,应该由专职安全生产管理人员进行现场监督。4.①索赔成立,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。②索赔不成立,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。③索赔不成立,不可抗力事件造成的人员伤亡由各单位自己承担。④索赔成立,不可抗力事件造成的工期延后可进行工期顺延。
转载请注明原文地址:http://tihaiku.com/jzgc/214463.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2021年第2批真题)桥梁工程基坑施工中,基坑外如需堆土时,堆土应距基坑边缘1
(2021年第2批真题)若因承包人原因,未能在合同约定工期内完成工程,则在约定交
(2021年第2批真题)关于公路工程施工测量管理的说法,正确的有( )。A.施
(2021年第1批真题)根据《公路工程建设项目概算预算编制办法》,属于材料费的是
(2021年第1批真题)某施工单位承建了一段三级公路工程,包括路基与路面工程,起
(2021年第2批真题)下列公路工程质量事故中,属于较大质量事故的是( )。A
某施工单位承建了一级公路路基工程路基宽度25m其中K2+100~K2+500路堑
公路工程施工总承包二级资质企业承包工程的范围有( )。A.一级标准以下的公路工
隧道围岩分级时确定岩体基本质量指标BQ值需考虑的因素有( )。A.地下水 B
根据《公路工程建设项目概算预算编制办法》属于专项费用的有( )。A.场区平整硬
随机试题
Itisratherimportantforafarmerandanairplanepilottoknow【T1】______
ThereareseveralwaysinwhichAmericandiningcustomsaredifferentfromt
It’sofficialthatmarriedpeoplearehealthier,oratleasttheythinkthey
Nowadays,itwasfashionabletospeakofagenerationgap,a【S1】______betwee
Whydoescreamgobadfasterthanbutter?Someresearchersthinkthatitcom
培训文化处于萌芽阶段时,培训管理者的主要角色是()。A.培训实施者 B.跨部
抽样分布是指()分布。A.样本大小 B.统计量 C.正态 D.t
有机磷农药中毒所出现的症状大致可分为毒蕈碱样症状、烟碱样症状及中枢神经系统症状三
A.为一日常用量 B.不得超过15日用量 C.为一次常用量 D.不得超过7
麻疹的并发症
最新回复
(
0
)
