【背景资料】某公司中标某沿海城市一栋办公楼工程,该公司进场后, 对整个工程各工
【背景资料】某公司中标某沿海城市一栋办公楼工程,该公司进场后, 对整个工程各工
admin
2022-08-02
76
问题

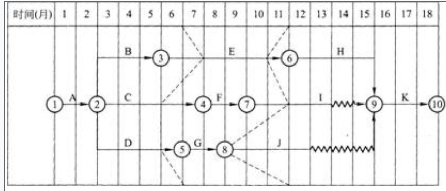

【背景资料】某公司中标某沿海城市一栋办公楼工程,该公司进场后,对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示:
在工程施工过程中发生以下事件:事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月、费用43万元的索赔要求。事件二:施工单位施工至I工作时。由于建设单位供应材料的质量问题,造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。施工单位提出了工期、费用索赔要求。问题:1.根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。3.事件一中,施工单位的各项索赔是否成立?并分别说明理由。4.事件二中,施工单位的各项索赔是否成立(不考虑事件一的影响)?并分别说明理由。
选项
答案
解析

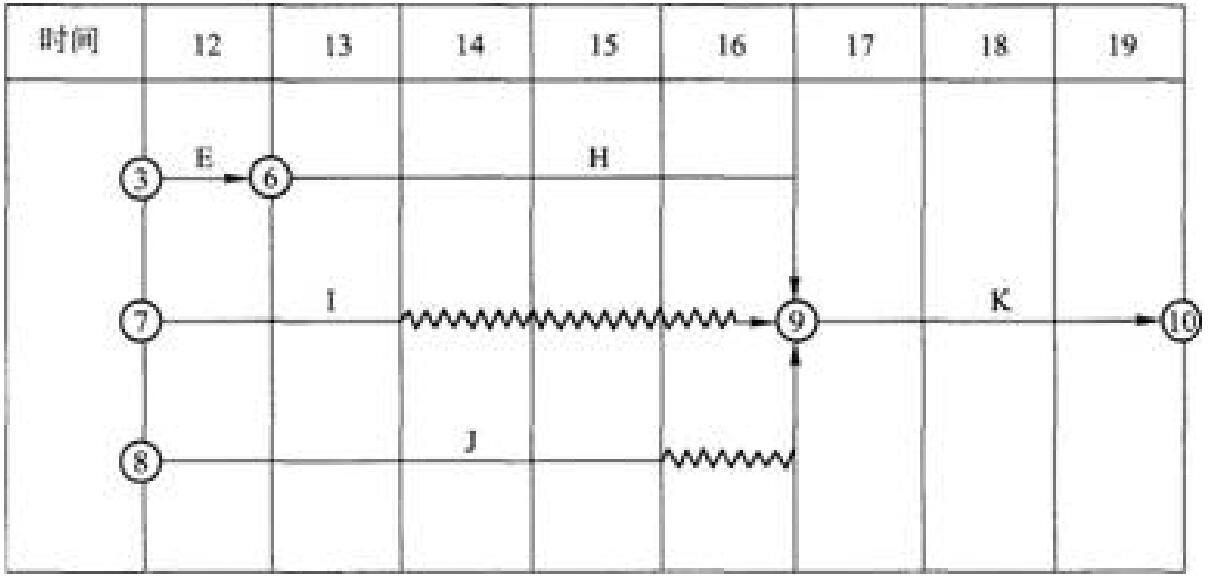

1.根据时标网络图上进度前锋线可知:(1)6月底检查结果:工作E进度超前一个月,工作C进度滞后一个月,工作D进度滞后一个月。(2)11月底检查结果:工作E进度滞后一个月,工作1进度与原计划一致,工作J进度滞后三个月。2.从12月开始,工作E剩余一个月,工作J刚刚开始,从12月开始到工程结束的时标网络计划如下图所示:
3.事件一中的2个月工期索赔:成立。理由:工作H在关键线路上,其工期延误将造成总工期延误,造成工期延误的原因属不可抗力,故工期索赔成立。事件一中的43万元费用索赔:不成立。理由:不可抗力造成的费用损失,其中:(1)施工单位人工费、机械费、临时建筑损失费等18万元应由施工单位自行承担;(2)建筑物受到海水侵蚀,清理、返工费用25万元应由建设单位承担。4.事件二中的2个月工期索赔:不成立。理由:原进度计划中,1工作存在自由时差,自由时差为2个月。造成工期延误的原因虽为建设单位供应材料的质量问题,但延误的2个月不影响总工期,故工期索赔不成立。事件二中的5万元费用索赔:成立。理由:建设单位供应的材料,其质量责任属建设单位责任范围,故费用索赔成立。
转载请注明原文地址:http://tihaiku.com/jzgc/214381.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
根据《公路工程建设项目概算预算编制办法》,属于材料费的是( )。A.周转材料摊
公路工程进度计划图中,斜率越大表明进度越慢的形式是( )。A.横道图 B.“
某施工单位承接了某一级公路工程施工合同段。包含E3标段(K15+000~K16
隧道工程暗挖施工法中的钻孔机械包括( )。A.风动凿岩机 B.液压凿岩机
根据《公路工程质量监督规定》负责对公路程从业单位进行质量监督检查的部门是( )
隐患内容中,未按审批的专项施工方案施工属于( )类别重大隐患。A.工程管理
甲公司承接了某一级公路K10+100~K18+230段的路基路面施工任务,其中
关于高路堑公路工程项目施工安全风险评估说法错误的是( )。A.专项风险评估只能
根据交通部《公路工程施工分包管理办法》规定,下列专业分包的说法中,错误的有()。
竣工后一次结算的方法适用的建筑安装工程是( )。A.工期小于1年或合同价格小于
随机试题
Thestartoftheautomobile’shistorywentallthewaybackto1769whenaut
[originaltext]CausesandConsequences
[originaltext]W:Thejobofraisingchildrenisatoughone.Andeachchildis
[originaltext]M:Hi,Shelly!Howwasyourvacation?W:Great!IwenttoNewOrl
下列不属于艾滋病的主要传染途径是()A:性行为 B:吸毒 C:血液传播
不属于表示数据离散程度的统计特征量是()A.标准偏差 B.变异系数 C.
A.裂片3,裂片先端锐尖B.裂片2,上部短三角形,先端不反卷C.叶柄长约12cm
在传染病区使用口罩,符合要求的是A、口罩应遮住口部 B、污染的手只能触摸口罩外
战争文化研究运用了多种学科、多种理论和多种研究方法来解释战争与社会文化之间的互动
王某以下行为中,需要缴纳印花税的是()。A:与房地产管理部门订立的生活居住用房的
最新回复
(
0
)
