某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的
某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的
admin
2022-08-02
119
问题

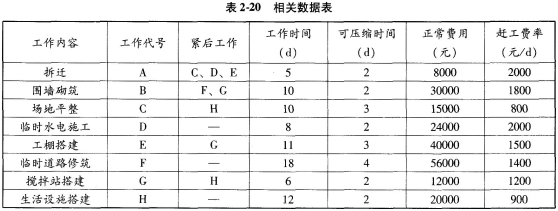

某建筑施工企业对某施工现场进行施工准备工作,确定了施工进度计划和各工作可以压缩的时间及其增加的赶工费用,相关数据见表2-20所示。工期每缩短一天,该施工企业可节约间接费支出1000元。
问题: 1.绘制该工程的双代号网络图,确定计划工期和关键线路。 2.现业主要求该工程要在26天内完成,求出计划工期为26天的总费用。
选项
答案
解析

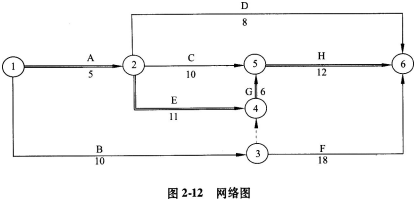

(1)首先要根据表格内容完成工程网络计划图的绘制,注意虚工作的添加。 (2)调整网络图时注意关键线路的变化,节约工期要缩短关键线路上工作的持续时间。 [解析] 问题(1): 绘制的网络计划,见图2-12。

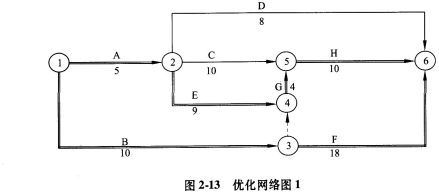

根据图上计算,该工程的计划工期为34天,关键线路为①→②→④→⑤→⑥。 问题(2): 已知原施工计划总费用为205000元;工期为26天,须对原网络计划进行优化。 第一步:将赶工费率最低的关键工作E缩短2天,G缩短2天,H缩短2天,共缩短6天。关键线路变成两条:①→②→④→⑤→⑥和①→③→⑥,工期均为28天。 赶工费用1500×2+1200×2+900 ×2=7200(元),网络计划见图2-13所示:

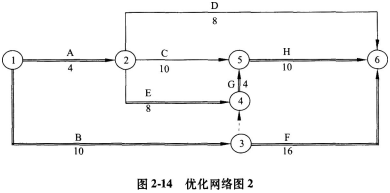

第二步:将A工作和E工作各压缩1天,F工作压缩2天,工期共缩短2天。关键线路变为:①→②→④→⑤→⑥和①→③→⑥。总工期为26天,满足业主要求。 赶工费用2000×1+1500×1+1400×2=6300(元),至此累计赶工费用7200+6300=13500(元),网络计划如图2-14所示。
总费用(26天)=205000+13500-1000×8=210500(元)
转载请注明原文地址:http://tihaiku.com/jzgc/204336.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景 某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能
背景 某公司中标一栋24层住宅楼,甲乙双方根据《建设工程施工合同(示范文本)》
背景 某框剪结构办公楼,建筑面积16790m2,地下1层,地上10层,预制桩
某人防工程,建筑面积5000m2,地下1层,层高4m,基础埋深为自然地面以下6
背景 某建设单位新建办公楼,与甲施工单位签订施工总承包合同。该工程门厅大堂内墙
背景 某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建
背景 某住宅楼:工程地下1层,地上18层,建筑面积22800m2。通过招投标程
背景 某医院门诊楼,位于市中心区域,建筑面积28326m2,地下1层,地上10
背景 某办公楼工程,建筑面积5500m2,框架结构,独立柱基础,上设承台梁,独
背景 某办公楼工程,建筑面积23723m2,框架剪力墙结构,地下1层,地上12
随机试题
Asiftheydidn’thavetheirhandsfullwithIraqandterrorism,U.S.intel
Whydoadultsbelievethatalcoholicawarenessprogramsteachyoungpeople
Television,itisoftensaid,keepsoneinformedaboutcurrentevents,andallow
Backintheday,agoodreportcardearnedyouaparentalpatontheback,b
系统用户管理是IT领域的重要问题。一个企业的信息系统的用户管理一定程度上影响企业
A.自身溶血轻度增强,加葡萄糖轻度纠正B.自身溶血明显增强,加葡萄糖不能纠正C.
IHOS—44标准在规定测深精度时,按不同海区对航海安全的重要程度制订了()个等
作为理性的厂商,其决策选择的特征是()。A:MP>APB:MP<APC:MP
我国宪法规定公民享有人身自由权。下列关于我国宪法所规定的人身自由的说法中,正确的
根据税收征收管理法律制度的规定,下列关于税务行政复议决定的表述中,正确的有()
最新回复
(
0
)
