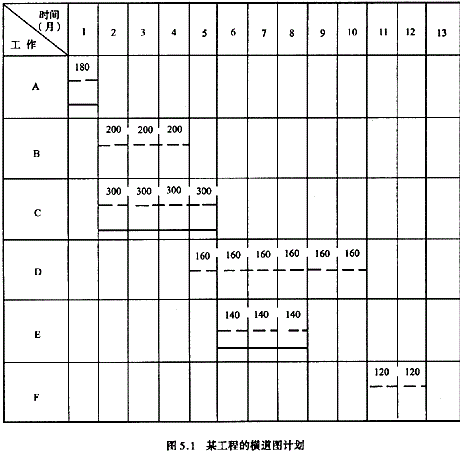

某工程按最早开始时间安排的横道图计划如图5.1,其中虚线上方数字为该工作每月的计
某工程按最早开始时间安排的横道图计划如图5.1,其中虚线上方数字为该工作每月的计
admin
2022-08-02
101
问题
某工程按最早开始时间安排的横道图计划如图5.1,其中虚线上方数字为该工作每月的计划投资额(单位:万元)。该工程 施工合同规定工程于1月1日开工,按季度综合调价系数调价。在实施过程中,各工作的实际工程量和持续时间均与计划相同。
问题 1.在施工过程中,工作A、C、E按计划实施(如图5.1中的实线横道所示),工作曰推迟1个月开始,导致工作D、F的开始时 间相应推迟1个月。在答题纸图5.2中完成B、I D、F工作的实际进度的横道图。 2.若前三个季度的综合调价系数分别为1.00、1.05和1.10,计算第2至第7个月的已完工程实际投资,并将结果填入答题纸 表5.1. 3.第2至第7个月的已完工程计划投资各为多少 将结果填入答题纸表5.1. 4.列式计算第7个月末的投资偏差和以投资额、时间分别表示 的进度偏差(计算结果保留两位小数)。
选项
答案
解析

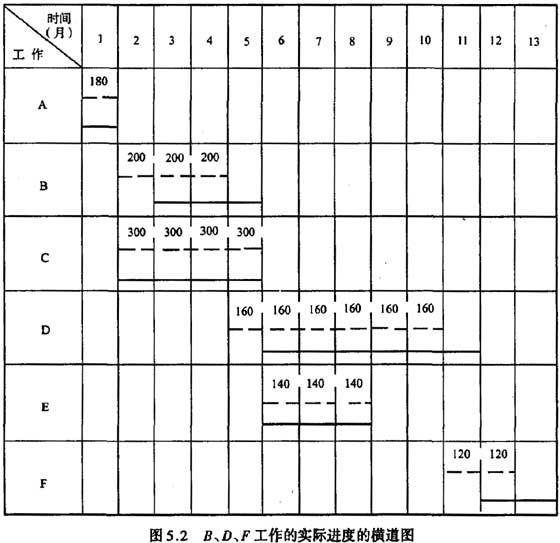

问题1 由于工作B、D、F的开始时间均推迟l个月,而持续时间不变,故实际进度B工作在3~5月、D工作在6~11日、F工柞在12~13 月。用实线横道标在图5.2中。

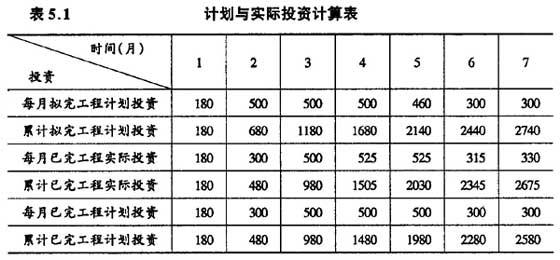

问题2 第1季度的实际投资与计划投资相同,将第2季度3个月的计划投资乘以1.05,将7月份的计划投资乘以1.10,得到2至7月各 月的实际投资(可标在图5.2实线横道上方),然后逐月累计,将计算结果填入表5.1中。
问题3 将各月已完工程实际投资改为计划投资(即不乘调价系数),然后逐月累计,将计算结果填入表5.1中。 问题4 投资偏差=已完工程实际投资一已完工程计划投资=2675-2580=95(万元),即投资增加95万元以投资额表示的进度偏差=拟完工程计划投资一已完工程计划投资=2740一2580= 160(万元),即进度拖后l60万元以时间表示的进度偏差=已完工程实际时间一已完工程计 划时间=7一[6+(2580- 2440)/(2740-2440)]=0.53(月),即进度拖后0.53月。
转载请注明原文地址:http://tihaiku.com/jzgc/204283.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
关于单位工程施工平面图设计要求的说法,正确的有()A、施工道路布置尽量不使用永久
根据《工程建设施工企业质量管理规范》(GB/T50430),关于施工企业质量管理
下列子分部工程,属于主体结构分部的有()A、混凝土基础B、混凝土结构C、砌体
根据《建设工程施工专业分包合同(示范文体)》(GF-2003-0213),关于承
根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号),不得作为
某工程外墙采用聚苯板保温,项目经理部质检员对锚固件的锚固深度进行了抽查,下列符合
下列关于主体结构混凝土工程施工缝留置位置的说法,正确的有()A、柱留置在基础、楼
建筑装饰装修吊顶工程,下列施工方法正确的有()A、主龙骨应平行房间短向布置B、
根据《住宅装饰装修工程施工规范》(GB50327),下列叙述正确的有()A、施工
根据《建筑工程施工质量验收统一标准》(GB50300),参加单位工程竣工验收的人
随机试题
AnumberofyearsagoIsatdownonastonebenchoutsidetheTeatroAvenida
Literature,especially【T1】______,givespeopleagreaterappreciationforhi
______madeblankversetheprincipalvehicleofexpressionindrama.A、ThomasKyd
包含8个成员的开发小组的沟通路径最多有()条。A.28 B.32 C.56
有关真空法测定沥青混合料理论最大相对密度试验,以下叙述正确的有()。A.真空法不
下列哪项不符合轻度缺氧缺血性脑病的诊断A.肌张力正常 B.颅神经反射正常 C
30岁经产妇,妊娠20周以前经过正常,随后腹部迅速膨隆,出现腹部胀痛、呼吸困难和
人类的平均寿命越来越长,但是人类所观察到的癌症发生率也越来越高。在分析这种趋势的
政府预算政治决策程序的强制性主要表现在()。A.预算标准的强制性 B.偏好表
酶的辅基A.也称全酶 B.通过非共价键与酶蛋白结合 C.由活性中心的氨基酸残
最新回复
(
0
)
