某施工单位编制的某工程网络图,如图4.1所示,网络进度计划原始方案各工作的持
某施工单位编制的某工程网络图,如图4.1所示,网络进度计划原始方案各工作的持
admin
2022-08-02
83
问题

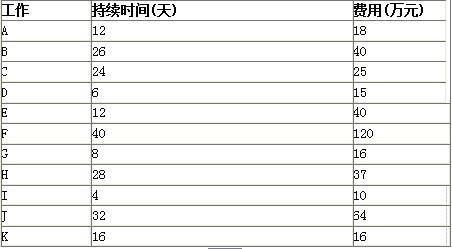

某施工单位编制的某工程网络图,如图4.1所示,网络进度计划原始方案各工作的持续时间和估计费用,如表4.1所示。

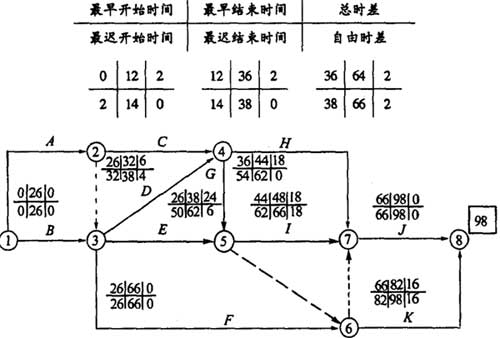

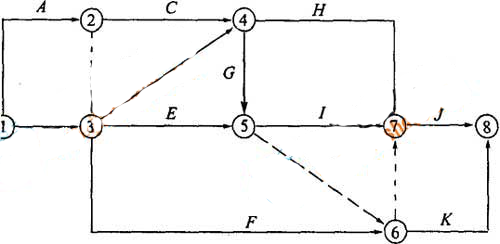

问题 1.在答题纸图4.2上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。 2.若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。 3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表4.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
选项
答案
解析
问题1
图4.2网络时间参数计算 关键路线:①-③-⑥一⑦-⑧ (或关键工作为B、F、J;或在图中直接标出) 计算工期:98天(或在图中标出) 问题2 计算综合费用: 原始方案估计费用: 18+40+25+15+40+120+16+37+10+64+16=40l(万元) 延期罚款:5×(98-93)=25(万元) 综合费用为:401+25=426(万元) 问题3 第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。 增加费用:2×2=4(万元) 第二次调整优化:ACHJ与BFJ同时成为关键工作,选择H工作和F工作为调整对象,各压缩2天。 增加费用:2×(1.5+2)=7(万元) 第三次调整优化:ACHJ与BFJ仍为关键工作,选择A工作和F工作作为调整对象,各压缩1天。 增加费用:1×(2+2)=4(万元) 优化后的关键线路为: ①一③一⑥一⑦一⑧(或关键工作为A、C、H、J) 和①一②一④一⑦一⑧(或关键工作为B、F、J) 总工期:98-2-2-1=93(天) 最低综合费用:401+4+7+4=416(万元)
转载请注明原文地址:http://tihaiku.com/jzgc/204274.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
根据《工程建设施工企业质量管理规范》(GB/T50430),关于施工企业质量管理
关于项目管理规划的说法,正确的有()A、项目管理规划是指导项目管理工作的纲领性文
某检验高度45m的落地式铜管脚手架工程,下列说法正确的有()A、采用拉筋和顶撑配
针对水平混凝土构件模板支撑系统的施工方案,施工企业需进行论证审查的有()A、高度
下列关于建筑工程施工现场消防器材配置的说法,正确的有()A、高度超过24m的建筑
民用建筑工程验收时室内环境污染浓度检测涉及的污染物有()A、甲醛B、挥发性有机
建筑装饰装修吊顶工程,下列施工方法正确的有()A、主龙骨应平行房间短向布置B、
装饰装修细部工程中的护栏和扶手制作和安装中,护栏高度、栏杆间距、安装位置必须符合
根据《住宅装饰装修工程施工规范》(GB50327),下列叙述正确的有()A、施工
根据《建筑工程施工质量验收统一标准》(GB50300),参加单位工程竣工验收的人
随机试题
She________illforfivedays.A、isB、hasbeenC、wasB本题考查动词时态。“for+一段时间”,要求动词用完成时
MigrationandBusiness1.Migration-Map—sharplinesd
Manypeoplebelievetheglarefromsnowcausessnowblindness.Yet,darkgla
出版活动的前提是“作品”,“作品”是指( )。A.文字作品等 B.所有具有独
某患者因急性阑尾炎穿孔手术,切除术后6天,腹部胀痛不适,呈持续性,伴恶心呕吐,未
基金管理人应当在每个季度结束之日起()工作日内,编制完成基金季度报告,并将季度
某四层钢筋混凝土框架结构,计算简图如题图(Z)所示。抗震设防类别为丙类,抗震设防
信息出现的顺序对印象形成有重要影响,反映在()中。 (A)光环效应(B)刻
企业应自与关联方签订(变更)成本分摊协议之日起( )日内,向主管税务机关报送成
(2020年真题)工程计量单位正确的是()。A.换填垫层以“㎡”为计量单位
最新回复
(
0
)
