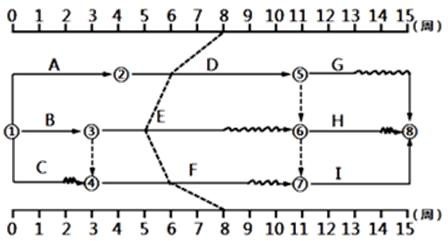

某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度
某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度
admin
2022-08-02
76
问题
某工程双代号时标网络计划如下图所示,第8周末进行实际进度检查的结果如图中实际进度前锋线所示,则正确的结论有( )。
A.工作D拖后2周,不影响工期B.工作E拖后3周,不影响工期C.工作F拖后2周,不影响紧后工作D.总工期预计会延长2周E.工作H的进度不会受影响
选项
A.工作D拖后2周,不影响工期
B.工作E拖后3周,不影响工期
C.工作F拖后2周,不影响紧后工作
D.总工期预计会延长2周
E.工作H的进度不会受影响
答案
BCD
解析
2021教材P137
本题考查的是网络计划执行中的控制。选项A错误,工作D是关键工作,拖后2周,影响工期2周。选项E错误,工作D拖后2周,工作H只有1周的总时差,会影响H工作的进度。
转载请注明原文地址:http://tihaiku.com/jzgc/188298.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
根据水灭火系统工程量计算规则,末端试水装置的安装应包括()。A.压力表安装
依据《通用安装工程工程量计算规范》(GB50856-2013),下列项目中属于
变电所工程中起分配电力的是( )。A.高压配电室 B.低压配电室 C.电容器
电缆安装工程施工时,下列做法中正确的是()。A.直埋电缆做波浪形敷设 B.在
依据《通用安装工程工程量计算规范》(GB50856—2013)的规定,上煤设备安
变电所工程中,控制室的主要作用为( )。A.接受电力 B.预告信号 C.分配
用来测量被控量的实际值,并经过信号处理,转换为与被控量有一定函数关系,且与输入信
现场总线系统既能与同类网络互联,也能与不同类型网络互联,此特点体现该系统的( )
功能为对网络进行集中管理,是各分枝的汇集点的网络互联设备是()。A.服务器B.
根据《通用安装工程工程量计算规范》GB50856,下列项目以“米”为计量单位的是
随机试题
______moreattention,thetreescouldhavegrownbetter.A、BeinggivenB、GivenC
A.x-y=0 B.y-z=0 C.x+y=0 D.x+z=0
A.理论频数 B.样本含量 C.自由度 D.实际频数 E.行×列表中格子
下列关于股票期权交易的说法,正确的有( ) Ⅰ做市商是指经证券交易所认可,为
以下不属于企业的优势的是( ).A.节约费用 B.减少机会主义行为 C.
对尿液酸碱度的描述正确的是A.正常的尿液呈现弱碱性 B.尿液pH的改变只受疾病
B类电气装置进行接地保护时,可燃液体或气体、供暖系统的金属管道()用作保护接地
[已过时]在3~110kV交流系统中对工频过电压采取措施加以降低,一般主要采用在
根据《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]58
不属于APP的物质是A.转铁蛋白 B.CRP C.α抗胰蛋白酶 D.α酸性
最新回复
(
0
)
