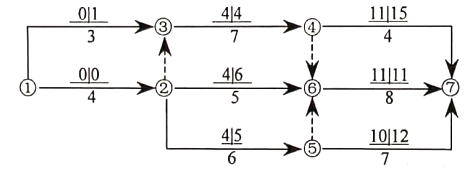

某工程双代号网络计划如下图中所示,图中已标出各项工作的最早开始时间和最迟开始时间
某工程双代号网络计划如下图中所示,图中已标出各项工作的最早开始时间和最迟开始时间
admin
2022-08-02
87
问题
某工程双代号网络计划如下图中所示,图中已标出各项工作的最早开始时间和最迟开始时间.该计划表明( )。
A.工作1---3的总时差为1B.工作2---5的自由时差为1C.工作2---6的总时差为2C.工作4---7的总时差为4E.工作5---7为关键工作
选项
A.工作1---3的总时差为1
B.工作2---5的自由时差为1
C.工作2---6的总时差为2
C.工作4---7的总时差为4
E.工作5---7为关键工作
答案
ACD
解析
双代号网络计划中工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差,即:
TFi—j=LFi—j-EFi—j=LSi—j-ESi—j
在网络计划中,总时差最小的工作为关键工作。特别地,当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。工作 5---7 总时差为 2,不是总时差最小的工作。
转载请注明原文地址:http://tihaiku.com/jzgc/186530.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
采暖工程中,分户热计量采暖系统除包括分户水平单管系统外,还有( )。 A.
依据《通用安装工程工程量计算规范》(GB50856—2013)的规定,自动报警
依据《通用安装工程工程量计算规范》(GB50856—2013)的规定,水灭火系
依据《通用安装工程工程量计算规范》(GB50856—2013)的规定,上煤设备
依据《建设工程工程量清单计价规范》(GB50500—2013)的规定,安装工程
塔式起重机的结构特点决定其工作幅度是可以变化的,按其变幅方式可分为( )。
有线电视系统一般由信号源、前端设备、干线传输系统和用户分配网络组成,前端设备不包
反映热水锅炉工作强度的指标是( )。 A.额定热功率 B.额定工作压
机械设备安装工程中,常用于固定静置的简单设备或辅助设备的地脚螺栓为( )。
依据《通用安装工程工程量计算规范》(GB50856—2013)的规定,编码03
随机试题
WhattheHeckDoesVincentvanGoghHaveToDoWithInternetMarketing?
甲状腺制剂主要用于A:甲状腺危象综合征 B:甲亢手术前准备 C:青春期甲状腺
目前预防丙型肝炎最重要的措施是A.使用一次性注射器 B.严格筛选献血员 C.
肺心病最多见的病因是:A.支气管哮喘 B.肺结核 C.支气管扩张 D.CO
中国银监会要求商业银行应当明确合规风险报告路线以及合规风险报告的要素、格式和频率
眩晕病虚证的基本病机是A.补益气血 B.痰火上逆,扰动清窍 C.补虚泻实,调
()是贯彻政策、统一思想、议事决策、布置工作、沟通信息、统筹协调的有效途径。
以下关于个人贷款概念的说法中正确的有( )。A.个人贷款是指银行向个人发放的用
我国小学常用的教学原则有哪些?
(2006年4月)进行德育要循循善诱,以理服人,从提高学生认识入手,调动学生的主
最新回复
(
0
)
