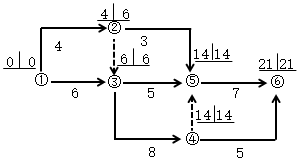

某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划
某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划
admin
2022-08-02
99
问题
某工程双代号网络计划如下图所示,图中已标出的各个节点的最早时间和最迟时间,该计划表明( )。
A.工作1-2的自由时差为2B.工作2-5的总时差为7C.工作3-4为关键工作D.工作3-5为关键工作E.工作4-6的总时差为零
选项
A.工作1-2的自由时差为2
B.工作2-5的总时差为7
C.工作3-4为关键工作
D.工作3-5为关键工作
E.工作4-6的总时差为零
答案
BC
解析
知识点:双代号网络计划时间参数的计算方法。选项A,工作1-2的自由时差为0;选项D,工作3-5不是关键工作;选项E,工作4-6的总时差为2。
转载请注明原文地址:http://tihaiku.com/jzgc/186362.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
电机安装工程中,一般电机基础承重量不应小于电机重量的()倍。 A.2B.
根据《建设工程工程量清单计价规范》附录C的规定,属于安装专业工程特有的措施项目是
根据《建设工程工程量清单计价规范》附录C的规定,项目编码第五、六位数字表示的是(
根据《建设工程工程量清单计价规范》的规定,分部分项工程量清单中可不必列出的内容是
根据施工部署的要求应拟定主要工程项目的施工方案,施工方案中不包括的内容是()。
绝热工程中,用平板材料加工异型预制块时,其厚度误差规定为()。 A.不大于士
工业管道、静置设备和工艺金属结构工程安装 根据《建设工程工程量清单计价规范》,
工业管道、静置设备和工艺金属结构工程安装 能提供气、液两相充分接触机会,使传质
工业管道、静置设备和工艺金属结构工程安装 由丙烯氨氧化制备丙烯腈时,一般应选用
工业管道、静置设备和工艺金属结构工程安装 按设备在生产工艺过程中的作用原理分类
随机试题
From:VictoriaAdamsTo:AllstaffDate:April10Dearcolleagues,Asthenu
Inthissection,youwillhearashortpassage.Thereare10missingwordso
某隧道(含进出口各接长8m明洞)长6800m,洞身设计开挖断面积为160m2,其
患儿,女,8岁半右上颌1外伤冠折,1切角缺损,即刻来院就诊。口腔检查:穿髓孔大,
下列选项说法错误的是:A.2020年,在通勤高峰交通拥堵指数排名全国
下列选项中,属于经济萧条时政府应该采取的政策措施的有()A.减少政府财政
广义的学习是指人和动物在生活过程中获得个体经验并由经验引起相对( )A.升华
A.1年 B.5年 C.3年 D.4年药品批发企业直接接触药品的人员健康检
某企业扩大投资的资金来源如下:企业历年积累2000万元,外商投资1000万元,5
窦道A、具有两端开口的病理性通道 B、只有一端开口的盲管 C、表面或粘膜上皮
最新回复
(
0
)
