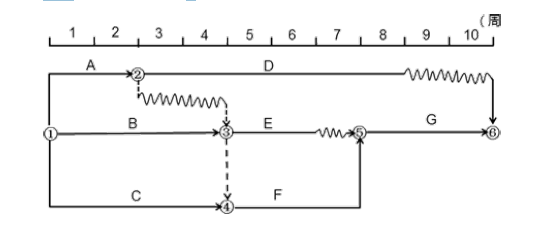

某工程时标网络图如下图所示。计划执行到第5周检查实际进度。发现D工作需要3周完成
某工程时标网络图如下图所示。计划执行到第5周检查实际进度。发现D工作需要3周完成
admin
2022-08-02
128
问题
某工程时标网络图如下图所示。计划执行到第5周检查实际进度。发现D工作需要3周完成,E工作需1周完成,F工作刚刚开始。由此可以判断出( )。
A.A、B、C工作均已完成B.D工程按计划进行C.E工作提前1周D.F工作进度不影响总工期E.总工期需延长1周
选项
A.A、B、C工作均已完成
B.D工程按计划进行
C.E工作提前1周
D.F工作进度不影响总工期
E.总工期需延长1周
答案
ABE
解析
C项,E工作按计划进行。D项,F工作是关键工作,延误一周会造成总工期延长一周。
转载请注明原文地址:http://tihaiku.com/jzgc/186351.html
本试题收录于:
建设工程造价管理题库一级造价工程师分类
建设工程造价管理
一级造价工程师
相关试题推荐
在编制项目管理实施规划的施工方案确定单位工程施工顺序时,对于设备与工艺管线安装应
根据施工部署的要求应拟定主要工程项目的施工方案,施工方案中不包括的内容是()。
编制安装工程施工项目管理规划大纲时,不正确的要求是()。 A.规划大纲可由承
某一负压下工作的反应釜,其内壁需进行铅覆盖防腐蚀处理时,应采用的方法为()。
电气与仪表设备安装 办公自动化系统在实施阶段应包括的工作内容有()。 A
电气与仪表设备安装 防爆厂房内安装的正压通风的仪表箱,在送电之前要进行的工作
工业管道、静置设备和工艺金属结构工程安装 先将金属油罐罐底铺设焊接,再焊接罐顶
工业管道、静置设备和工艺金属结构工程安装 可逆流操作的换热器种类较多,当需要的
工业管道、静置设备和工艺金属结构工程安装 能提供气、液两相充分接触机会,使传质
工业管道、静置设备和工艺金属结构工程安装 某列管换热器制造方便,易于更换管束和
随机试题
【B1】[br]【B6】A、listenB、seeC、lookB句子的意思是我们可能同时能够看到他们,因此应该选择see。
Whichofthefollowingreflexivepronouns(反身代词)isusedasanappositive(同位语)?
在分析不同年龄段学生的学习动机时,必须分清()。A.内部动机与外部动机
下列说法中,关于我国社会工作价值观表述正确的是()A.中国的社会工作职业化和
肾病综合征病人出现大量的蛋白尿是由于A.肾小管不能对原尿中的蛋白质重吸收B.机体
下边四个图形中,只有一个是由上边的四个图形拼合(只能通过上、下、左、右平移)而成
2017年3月31日,大理白族自治州人民政府发布公告:即日起,洱海流域水生态保护
王某坐火车期间,与旅客许某搭话。期间,王某利用为许某泡方便面之机,投放了安眠药,
人力资源信息系统的类型主要有()。A.集中型 B.分散型 C.独立型 D
根据个人所得税法律制度的规定,下列各项中,不属于专项附加扣除的是()。A.基本
最新回复
(
0
)
