首页
登录
建筑工程
某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32
某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32
资格题库
2022-08-02
64
问题

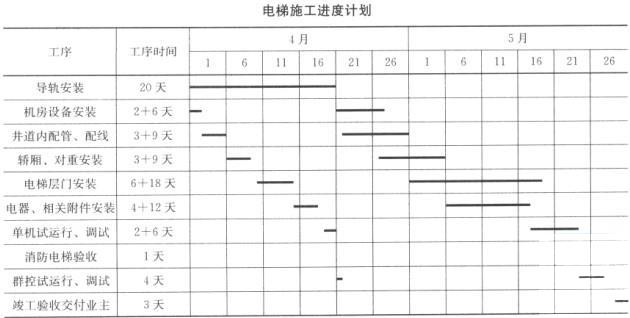

某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。问题:1.电梯安装前,项目部在书面告知时应提交哪些材料?2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施?3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?4.电梯施工进度计划采用横道图表示时有哪些欠缺?5.安装公司项目部可怎样使用横道图计划来进行进度分析?
选项
答案
解析
1.电梯安装前,项目部书面告知应提交的材料:《电梯安装告知书》;施工单位及人员资格证件;施工组织与技术方案;工程合同;安装监督检验约请书;电梯制造单位的资质证件。
2.项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。
3.消防电梯从开工到验收合格用了35天。电梯安装比合同工期提前了16天。
4.电梯施工进度计划采用横道图表示时,不能反映出电梯施工所具有的机动时间,不能明确地反映出影响电梯工期的关键工作和关键线路,不利于电梯施工进度的动态控制。
5.电梯施工进度计划采用横道图计划时比较直观,易于分析进度偏差,只要将计划进度线长度与实际进度线长度对比就可判定进度是否有偏差和偏差的数值。
转载请注明原文地址:http://tihaiku.com/jzgc/1742703.html
本试题收录于:
建设工程项目管理题库会计365分类
建设工程项目管理
会计365
相关试题推荐
下列关于公司盈余和市盈率的说法错误的是( )。A.市盈率(P/E)=每股市价/
融资融券对于投资者的要求也较高目前大部分证券公司要求普通投资者开户时间须达到(
非系统性风险是由于公司特定经营环境或特定事件变化引起的不确定性的加强,只对个别公
下列部门中不属于基金管理公司投资管理部门的是( )。A.市场部 B.交易部
下列哪些是中国结算公司上海分公司全额结算的产品( )。 Ⅰ.私募债券转让、专
信用风险事件对持有相关债券的基金和基金公司带来的影响有( )。A.发生债券信用
关于股份公司的资本,以下表述错误的是( )。A.普通股股东可以获得公司的分红
L公司2016年净利润2亿元,年度资产负债表总资产20亿元,总负债8亿元,则公司
基金管理公司申请到香港特区设立机构,应满足最近( )年内没有因违法违规行为受到
公司财务报表不包括( )。A.资产负债表 B.利润表 C.资产净值表 D
随机试题
Itisoftenclaimedthatnuclearenergyissomethingwecannotdowithout.W
Ifyouthinkyouhaveapuncture(漏气),firstcheckthevalve(阀门)tomakesure
Dowomentendtodevalue(贬低)theworthoftheirwork?Dotheyapplydifferent
Conversationalistswill,asarule,berelaxedandnotworrying【1】______ab
Thepurposeofthelargecompaniesinrecruitingoutsidersandputtingthemont
关于妇科查体注意事项叙述,错误的是A.男医生检查时应有其他女性人员在场 B.每
A.补肾壮骨 B.健脾益肺,调和营卫 C.健脾助运,平肝息风 D.平肝潜阳
图示受扭空心圆轴横截面上的切应力分布图中,正确的是:
认知建构主义认为,学生并不是空着脑袋进入教室的。在日常生活和先前的学习中,他们形
共用题干 一般资料:求助者,女性,28岁,初中毕业,农民。案例介绍:求助者两个
最新回复
(
0
)
