问题
某大型施工单位承接了某运营商的一项利旧管道光缆线路和直埋线路工程,工作内容和持续时间见表5。

项目部按照图5 所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求,监理单位要求重新编制进度计划。
项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将B、C、F 三类工作平均分为B1B2B3、C1C2C3、F1F2F3,每类工作各有一个队伍依次完成,工作全部完成后才开始G工作。此方案得到批准。施工中发生了以下事件:事件一:由于光纤测试仪表进场原因,E 工作最早开始时间推迟9 天。事件二:工程进行到第20 天,因道路维修,光缆仓库发货受阻,停工2 天。施工过程中,质量监督机构前往施工现场检查工作,项目经理以没有接到公司通知为由,拒绝提供配合;在直埋线路工程施工中,工程初验前,建设单位要求对光缆路由进行调整,需增设标石如下:标石B 后增加1 个监测标石B1,标石C 后增加1 个直线标石C1,标石E 后增加1 个接头标石E1,已埋设的标石标识见图1-2。
问题1、列出图5 中B、E、F 表示的工作内容。2、计算未被批准的原计划工期。3、绘出优化后的双代号网络图。4、列出优化后的关键工作,并计算工期。5、分别分析事件一和事件二对工期造成的影响。6、项目监理常用的方法有哪些? 7、画出标石 B1、C1、E1 的标识符号。
选项
答案
解析
1、B 工作:清刷管孔E 工作:光缆配盘F 工作:敷设光缆解析:

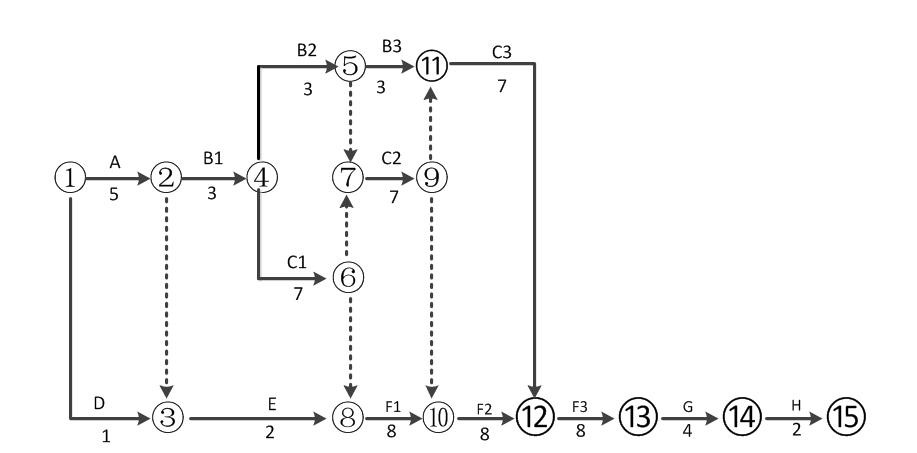

2、优化前的关键线路为:路由复测-清刷管孔-敷设子管-敷设光缆-光缆接续-中继段测试3、

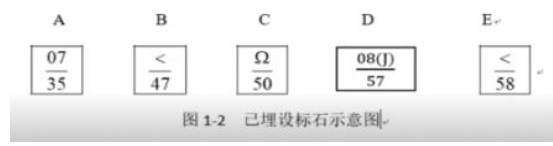

4、优化后的关键工作为:A、B1、C1、F1、F2、F3、G、H 优化后的工期为:5+3+7+8+8+8+4+2 = 45 天解析:标号法即可5、事件一:E 工作是非关键工作,总时差为 8 天,延误 9 天超过其总时差 9-8=1 天,故使总工期延误1 天。事件二:F1 工作是关键工作,停工 2 天,影响 F1 工作停工 2 天,造成总工期延迟 2 天。 解析:进度偏差分析的前两步,即判断是否为关键工作、是否大于总时差。6、旁站、巡视和平行检验7、
转载请注明原文地址:http://tihaiku.com/jzgc/165409.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2021年真题)运用价值工程原理提高产品价值的途径有()A.通过采用新方
(2021年真题)某单位工程由甲、乙、丙和丁4个分部工程组成,相关数据如下表,运
(2021年真题)对于建设工程,利用价值工程原理提高技术方案经济效果最佳的阶段是
下列关于招标控制价的编制的说法,不正确的有()。A.国有资金投资的建设工程招标,
根据《建筑安装工程费用项目组成》(建标[2013]44号),建筑安装工程费用中的
以下关于建设工程设计概算的说法中,正确的有()。A.建设工程项目总概算=Σ单项工
工程量清单招标时,投标人编制投标报价前应认真复核工程量清单中的分部分项工程量,因
某工程合同总造价为7800万元,合同约定建设期为3年,第一年发生实际成本2000
根据《建设工程施工合同(示范文本)》(GF-2017-0201),在以下预付款的
根据《建设工程施工合同(示范文本)》,关于变更权的说法,正确的有()。A.监理人
随机试题
(Beforedesign)thebuilding,thearchitect(studied)the(plans)ofotherbuild
[originaltext]Attheturnofthelastcentury,morethan2-millionwildhors
期货价格真实地反映供求及价格变动趋势,具有较强的预期性、连续性和公开性,所以在期货交易发达的国家,期货价格被视为一种()。A、权威价格B、指导价格
患儿男,5岁。右侧阴囊发育不良,其内未触及睾丸,右腹股沟内环口处可触及一活动的包
A.胎漏 B.滑胎 C.胎动不安 D.小产 E.堕胎连续发生堕胎或小产3
A.硫喷妥钠 B.奥沙西泮 C.盐酸阿米替林 D.卡马西平 E.氯氮平癫
2002年中国科技部将深海载人潜水器研制列为国家高技术研究发展计划重大专项,启动
区别新民主主义革命与旧民主主义革命的根本标志是( )。A、指导路线不同 B、革
基础心理学是研究()。 (A)正常成人心理现象的心理学基础学科 (B
某药材多分枝,常弯曲,集聚成簇,形如鸡爪。与该药材名称相同,弯曲呈钩状,多为单枝
最新回复
(
0
)
