某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表 5。
某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表 5。
admin
2022-08-02
89
问题
某大型施工单位承接了某运营商的一项管道光缆线路工程,工作内容和持续时间见表 5。

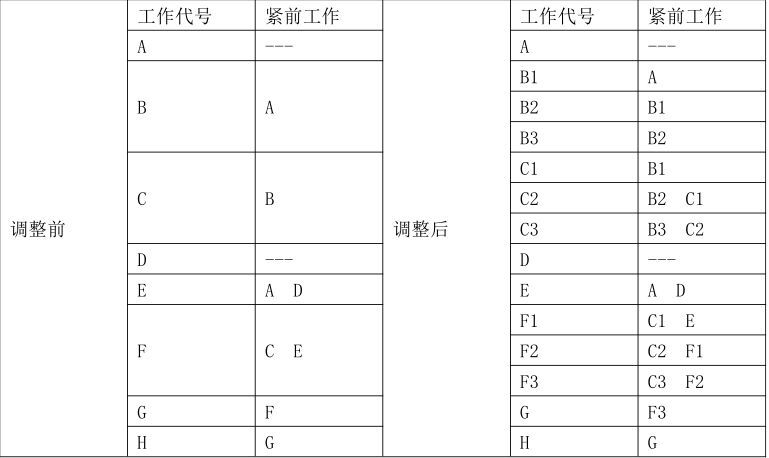

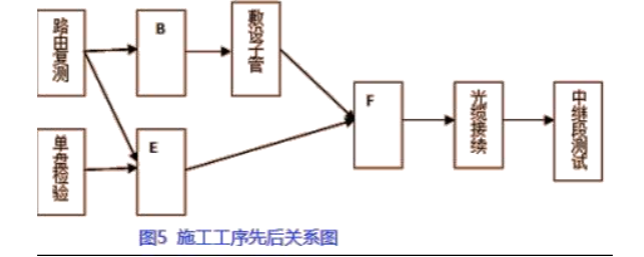

项目部按照图 5 所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求。监理单位要求重新编制进度计划。项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将 B、C、F 三类工作平均分为 B1 B2 B3、C1 C2 C3、F1 F2 F3,每类工作各有一个队伍依次完成,工作全部完成后才开始 G 工作,此方案得到批准。施工中发生了以下事件:事件一:由于光纤测试仪表进场原因,E 工作最早开始时间推迟 9 天。事件二:工程进行到第 20 天,因道路维修,光缆仓库发货受阻,停工 2 天。问题:1.列出图 5 中 B、E、F 表示的工作内容。2.计算未被批准的原计划工期。3.绘出优化后的双代号网络图。4.列出优化后的关键工作,并计算工期。5.分别分析事件一和事件二对工期造成的影响。6.项目监理常用的方法有哪些?
选项
答案
解析
1.答 : B 为:清刷管孔 ; E 为:光缆配盘 ; F 为:敷设光缆 ;2.答:未被批准的原计划工期为:5+9+21+24+4+2=65 天分析:

3.答:优化后的双代号网络图为:
4.答:优化后的关键工作:A、B1、C1、F1、F2、F3、G、H优化后的工期:5+3+7+8+8+8+4+2=45 天5.答:事件一:E 延迟 9 天,大于其总时差 8 天,所以对工期影响 1 天;事件二:仓库问题影响发货 2 天,会使 F1 的最早进场时间延迟 2 天,F1 在关键路径上,所以影响工期 2天。6.答:项目监理常用的方法:旁站、巡视和平行检验。
转载请注明原文地址:http://tihaiku.com/jzgc/165367.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
下列关于建设工程预算定额的叙述,正确的有()。A.预算定额是以施工定额为基础综合
工程量清单招标时,投标人编制投标报价前应认真复核工程量清单中的分部分项工程量,因
下列费用中,不属于建筑安装工程措施项目费的有()。A.文明施工费 B.工程排污
根据《建设工程施工合同(示范文本)》(GF-2017-0201),在以下预付款的
某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工6个工
下列单位工程概算中,属于设备及安装工程概算的是()。A.通风空调工程概算 B.
实行招标的工程合同价款应在中标通知书发出之日起()天内,由发承包双方依据招标文件
根据《建设工程工程量清单计价规范》(GB50500—2013),应列入规费清单的
在建设工程项目中,采用价值工程提高建设工程项目经济效果的关键环节为()。A.规划
扩大单价法编制单位工程概算以()为依据。A.概算指标 B.概算定额 C.预算
随机试题
InMicrosoft’slatestattempttoreachouttobloggers,thecompanyrecently
党的十九大报告指出,必须多谋民生之利、多解民生之忧,在发展中补齐民生短板、促进社
预制柱在吊装时,对于重型柱或配筋少而细长的柱常绑扎( )点,以减少柱的吊装弯矩。
阅读《生物入侵者》教学实录的导入语,按照要求答题。 师:今天咱们学习说明文
教师道德养成是教师伦理学的重要内容
Thechangeinthatvillagewasmiraculou
某城市小区,北临城市主干道,南临城市次干道,东、西两侧为城市支路,总用地约33h
所谓劳动法律关系是指劳动法律规范在调整劳动关系过程中所形成的雇员与雇主之间的(
以下哪种定价方法是从消费者需求的角度出发的( )。A.价值效用定价法 B.竞
(2018年真题)下列属于国际收支不均衡根据差额性质分类的是()。A.货币
最新回复
(
0
)
