某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情
某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情
admin
2022-08-02
111
问题

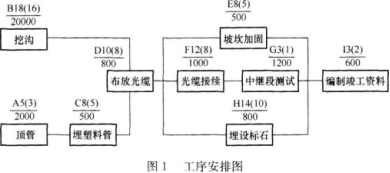

某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,施工单位制定了质量、安全等制度,编制了施工组织设计。工序安排如图1所示,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。
【问题】?1.施工单位的现场准备工作还应包括哪些内容??2.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求??3.当工程错行列第23天时,A、B、C工作已完成。其他工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。4.检查时发现部分标石符号使用有误。第23至26块标石的符号,如图2所示,指出错误之处,并写出标石符号所表示的正确内容。
选项
答案
解析
1.施工单位现场准备的工作还应包括:(1)建立分屯点;(2)材料进场检验;(3)光缆配盘;(4)地质条件考察及路由复测。 2.为了符合质量行为规范的要求,施工单位的做法是:(1)进行材料进场检验;(2)按合同标准及规范要求施工;(3)自觉接受质量监督;(4)提供完整准确的竣工资料。 3.23-18=5d。 此时实际进度比计划延迟5d。 第一步:压缩L工作1d,增加费用600元。 第二步:压缩D工作2d,增加费用2×800=1600元。 第三步:压缩F工作1d,增加费用1000元。 第四步:同时压缩F工作和H工作1d,增加费用1000+800=1800元。 共增加费用:600+1600+1000+1800=5000元。 最终压缩后的网络图,如图5所示。
4.第23块错,表示普通接头标石。第24块错,表示检测标石。
转载请注明原文地址:http://tihaiku.com/jzgc/164677.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
某工程建设单位2019年10月审核了竣工结算书,按合同建设单位应于2019年11
某施工企业有一台原价值为60万元,预计使用年限为5年,预计净残值率为2%的施工机
某施工项目有甲乙两个对比工艺方案,均不需要增加投资,采用甲方案需年固定费用120
对于设备的可消除的有形磨损,通常采用()方式进行局部补偿。A.恢复 B.更新
某新建工程,采购一批直径12的螺纹钢筋200吨,钢筋的供应价格为4280元/吨,
下列关于招标控制价的理解错误的有()。A.国有资金投资的建设工程招标,招标人必须
投标报价编制的依据有()。A.投标时拟定的施工组织设计 B.招标文件 C.项
下列国际工程投标报价中,属于可以报低价的情况有()。A.施工条件好的工程 B.
人工定额是根据国家的经济政策、劳动制度和有关技术文件及资料制定的,制定人工定额,
关于施工图预算的作用的说法,正确的有( )。A.施工图预算是施工单位确定投标报
随机试题
Whyisthewomanpleased?[br][originaltext]W:I’mreallyexcitedathowwell
[originaltext](1)Thepriceofgoldfelltoitslowestlevelinfiveyearsi
A. B. C. D.
下列各项中,不符合内部牵制的要求的是()。A、出纳人员管票据 B、出纳人员
移植物排斥中免疫细胞的作用是A.APC摄取、处理并提呈抗原B.TDTH介导Ⅳ型超
房地产经纪机构和人员因违约、违纪、违规执业甚至犯罪行为,应承担的责任包括( )
在地势低平的排水分区,若采用强排方式,雨水泵站应综合考虑分区内( )等情况,优
下列各因素中,哪一项不能引起胃泌素分泌()A.盐酸灌注幽门部黏膜 B.肉汤灌注
财务净现值是指项目按基准收益率或设定的折现率将各年的净现金流量折现到建设起点的现
财政部门在制定采取何种政策之前对经济问题调查研究所耗费的时间称为()A.认识时
最新回复
(
0
)
