某施工单位承担了一煤矿立井井筒的施工工作。该井筒净直径6.5m,深度685m。表
某施工单位承担了一煤矿立井井筒的施工工作。该井筒净直径6.5m,深度685m。表
admin
2022-08-02
82
问题

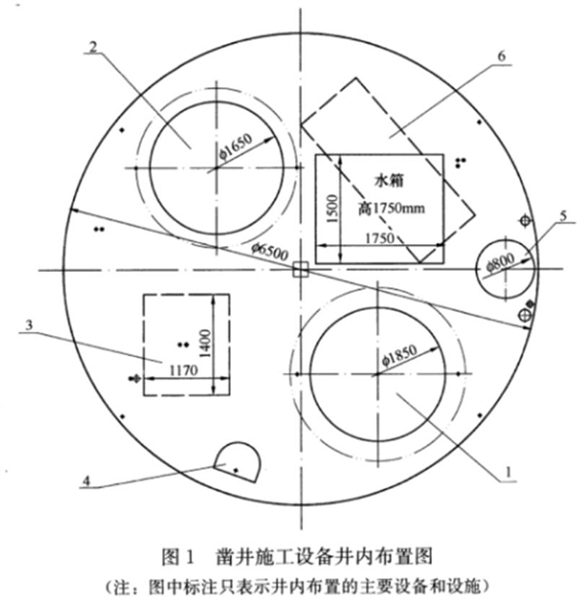

某施工单位承担了一煤矿立井井筒的施工工作。该井筒净直径6.5m,深度685m。表土段深度25m,采用井圈背板普通法施工,基岩段采用钻眼爆破法施工,短段掘砌混合作业方式,布置两套单钩提升,主要施工设备和设施为:YSJZ4.8伞钻1台、HZ-6中心回转抓岩机1台,2JKZ3.6/18.5提升机配5m3矸石吊桶1个(主提升),JKZ2.8/15.5提升机配3m3矸石吊桶I个(副提升),V型凿井井架1座、金属整体移动式伸缩模板1套,DC50卧泵1台配4m3水箱。排水管、压风管、供水管各1路,工作面采用压入式通风,设有胶质风筒I趟,所有管路均采用开壁固定,凿井吊盘、电缆采用钢丝绳悬吊,吊盘绳兼稳绳。凿井施工井内设备布置如图1所示。
1.指出图1中1~6的名称.2.该井筒基岩段掘进凿岩炮眼深度为4.5m,请合理确定金属整体移动式伸缩模板的高度及净断面加工制作的规格尺寸。3.该井筒基岩段采用短段掘砌混合作业方式,凿岩、爆破作业主要工序包括哪些4.该井筒竣工验收时,井筒总漏水量应满足的验收标准是什么
选项
答案
解析
1.(1)1的设备名称:主提升(5m3吊桶);
(2)2的设备名称:副提升(3m3吊桶);
(3)3的设备名称; HZ-6中心回转抓岩机;
(4)4的设备名称:安全梯;
(5)5的设备名称: 中800mm胶质风筒;
(6) 6的设备名称: DC50卧泵。
(知识点:井筒支护工作)
2.金属整体移动式伸缩模板的高度,一般根据围岩的稳定性和施工段高来决定,取3.5~4.0m(含区间数值);
据井筒直径6.5米,则模板加工净断面半径取3260~3290mm(含区间数值)。(知识点:装岩与提升工作)
3.凿岩、爆破作业主要工序有:凿岩准备、工作面凿岩(钻凿炮眼)、装药连线、爆破、通风排烟、安全检查。
4.普通法施工,所以井筒总漏水量应满足的验收标准是:井筒总漏水呈不超过10m3/h不得有0.5m3/h以上集中出水孔。
转载请注明原文地址:http://tihaiku.com/jzgc/163283.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
根据《保障农民工工资支付条例》规定,施工总承包单位应当在施工现场醒目位置设立维权
按《建设工程施工合同(示范文本)》(GF—2017—0201),关于安全文明施工
安全文明施工的措施必须在施工前予以保证。因此,发包人应在工程开工后的28天内预付
现场签证费用的计价方式中,对于完成合同以外的零星工作,按( )。 A.计日工
根据《建设工程施工合同(示范文本)》(GF-2017-0201),已标价工程量清
根据《建设工程工程量清单计价规范》(GB50500—2013),工程变更引起施工
工程变更包括工程量变更、工程项目的变更、进度计划的变更、施工条件的变更等。如果按
某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工
施工图预算审查时,利用房屋建筑工程标准层建筑面积数对楼面找平层,天棚抹灰等工程量
审查精度高、效果好,但工作量大,时间较长的施工图预算审查方法是( )。 A
随机试题
(impress)______bytheyoungman’sgoodqualifications,theyofferedhimajobin
Averylargenumberofpeopleceasewhenquiteyoungtoaddanythingtoali
Thepriceoffishis______duringtheSpringFestival.A、expensiveB、highC、valuab
患者,女,52岁。左乳癌晚期,破溃外翻如菜花,疮口渗流血水,面色苍白,动则气短,
患者被诊断为中度妊娠高血压综合征,其24小时尿蛋白定量超过A:0.15g B:
人员类别设置的目的是为不同类别的人员进行“工资分摊”设置入账科目时使用。()
焊条药皮熔化后所产生熔渣的主要成分为SiO2、TiO2、Fe2O3等氧化物,该焊
在一定条件下热轧钢筋接头可采用绑扎连接,这些条件是()。A、钢筋直径≤22mm
食用农产品的质量安全管理,应当遵守()。A.食品安全法 B.农产品质量安
在分部分项工作成本分析中,目标成本来自()。A.施工预算B.投标报价成本C.
最新回复
(
0
)
