某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目
某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目
admin
2022-08-02
65
问题

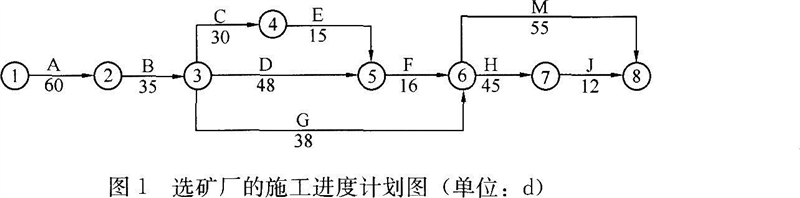

某施工单位承担了一项矿井工程的地面土建施工任务。工程开工前,项目经理部编制了项目管理实施规划并报监理单位审批,监理工程师审查后,建议施工单位通过调整个别工序作业时间的方法,将选矿厂的施工进度计划(如图1所示)工期控制在210d内。施工单位通过工序和成本分析,得出C、D、H三个工序的作业时间可通过增加投入的方法予以压缩,其余工序作业时间基本无压缩空间或赶工成本太高。其中C工序作业时间最多可缩短4d,每缩短1d增加施工成本6000元;D工序最多可缩短6d,每缩短1d增加施工成本4000元;H工序最多可缩短8d,每缩短1d,增加施工成本5000元。经调整,选矿厂房的施工进度计划满足了监理单位的工期要求。施工过程中,由于建设单位负责采购的设备不到位,使G工序比原计划推迟了25d才开始施工。工程进行到第160d时,监理单位根据建设单位的要求下达了赶工旨令,要求施工单位将后续工期缩短5d。施工单位改变了M工序的施工方案,使其作业时间压缩了5d,由此增加施工成本80000元。工程按监理单位要求工期完工。
【问题】1.指出选矿厂房的初始进度计划的关键工序并计算工期。2.根据工期—成本优化原理,施工单位应如何调整进度计划使工期控制在210d内调整工期所增加的最低成本为多少元3.对于G工序的延误,施工单位可提出多长时间的工期索赔说明理由。4.监理单位下达赶工指令后,施工单位应如何调整后续三个工序的作业时间5.针对监理单位的赶工指令,施工单位可提出多少费用索赔
选项
答案
解析
1.初始进度计划的关键工序为:A、B、D、F、H、J(或工序①→②、②→③、③→⑤、⑤→⑥、⑥→⑦、⑦→⑧)。工期=60+35+48+16+45+12=216d。
2.应当将H工序缩短2d,D工序缩短4d,C工序缩短1d。
调整工期所增加的最低成本=2×5000+4×4000+1×6000=32000元。
3.施工单位可提出3d的工期索赔。
理由:虽然G工序延误了25d,但G工序不是关键工序,有可利用的时差,时差为44+16-38=22d,故可索赔的工期应为25-22=3d。
4.后序工序M压缩5d,H压缩5d(H调整为38d),J作业时间不变(J调整为12d)。
5.施工单位可提出的费用索赔应为:80000+5000×5=105000元。
转载请注明原文地址:http://tihaiku.com/jzgc/161831.html
本试题收录于:
一建矿业工程实务题库一级建造师分类
一建矿业工程实务
一级建造师
相关试题推荐
项目经济评价时,若以总成本费用为基础计算经营成本,则应从总成本费用中扣除的费用项
根据《建设工程工程量清单计价规范》GB50500---2013,关于投标人的投标
某项目现金流量如下:若基准收益率大于零,则其动态投资回收期的可能值是()年。
某施工企业投资200万元购入一台施工机械,计划从购买日起的未来6年等额收回投资并
某企业投资的项目,预计2年后投入运营并获利,项目运营期为10年,各年净收益为50
国际工程投标报价时,企业要根据自身的优劣势和招标项目的特点来确定报价策略,通常情
根据《建设工程施工合同(示范文本)》GF-2017-0201,除专用合同条款另有
关于工程计量的原则,下列说法正确的是()。A.按合同文件中约定的方法进行计量
对于任一招标工程量清单项目,如果因工程量偏差和工程变更等原因导致工程量偏差超过
下列费用中,属于建安工程费中的规费的有()。A.工程排污费 B.医疗保险费
随机试题
[originaltext]M:IfyouseeyourfriendJuliainthenextcoupleofdays,would
(1)GlassmakinginEasternEuropeandRomaniacomesfromtheMuranostylein
抗DNP抗体作用于游离或破碎白细胞核中的DNP组分,在补体协同下,使脱聚合而形成
下列不属于公路隧道结构中的主体结构的是()。A:初期支护 B:永久支护 C
患者女性,30岁。体温持续升高达39~40℃,持续数日,24小时波动不超过1℃,
下列患者使用热水袋时,水温可以是60~70℃的是A.昏迷患者 B.瘫痪患者
已知正弦交流电压u的初相位角为-45°,有效值为100V,在t=0时刻U的瞬时值
胡黄连、黄连功效的共同点是A.清热解毒 B.清热燥湿 C.清透虚热 D.清
采用全员结算制度的期货交易所结算机构,没有结算会员和非结算会员之分。( )
A.引起Ⅰ型超敏反应 B.是Ⅰ型超敏反应的介质 C.引起Ⅳ型超敏反应 D.
最新回复
(
0
)
